某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量 1500m3/S;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m...

作者: rantiku 人气: - 评论: 0

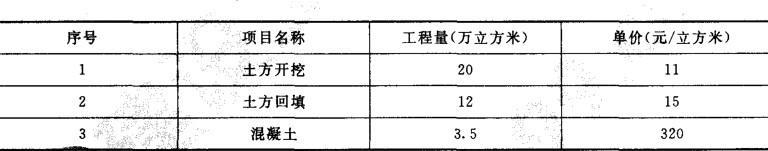

问题 某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量 1500m3/S;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包 人签订了施工合同。合同约定工程预付款为签约合同价的20%。 投标文件中部分土方及混凝土工程量、单价见下表: 表中未列出的合同其他项目工程款为2000万元。 承包人编制并经监理人批准的进度计划为: 第1?4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌合站拌合 (拌合站安装、调试需1个月时间完成 工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包 括:挖掘机2台,推土机2台,自卸汽车10辆,拌合站1套。监理单位按合同发布了开 工令。 工程实施过程中,发生了下列事件: 事件一:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1 个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调 整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机、2台推土机、10辆自卸汽车和1套拌合站进场后1个月的闲置费用。 事件二:闸首设计建基面为岩石,开挖到建基面时,未见岩石出露,补充勘测发现建 基面以下为2m厚软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换 填处理并提出变更设计。碎石土单价中的直接工程费为30元/立方米。 事件三:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面 采取措施,以尽量减小阴雨天气对工程的影响。 1.计算本工程的工程预付款。依据《水利水电工程标准施工招标文件》(2009年版),首 次支付工程预付款需要满足哪些条件? 2.指出事件一中承包人的索赔要求是否合理?索赔的费用组成是否合理?并分别说明 理由。 3.根据《水利工程设计概(估)算编制规定》(水总[2002]116号),计算事件二中的碎石 土单价(其他直接费费率为2%,现场经费费率为8%,间接费费率为9%,企业利润率为7%,税率为3. 41%;计算结果保留两位小数)。 4.根据《堤防工程施工规范》(SL 260-98),指出事件三中承包人对填筑面应采取的 措施。
选项
答案
解析 1. 签约合同价款为:20X11 + 12X 15 + 3. 5X320 + 2000 = 3520(万元)。 工程预付款为:3520X20% = 704(万元)。 首次支付工程预付款的条件是: (1)承包人向发包人提交经发包人认可的工程预付款保函(担保); (2)监理人出具付款证书。 2. (1)承包人的索赔要求合理 理由:提供施工场地是发包人的责任。 (2)索赔的费用组成不合理 理由:拌合站限制按计划不在事件一的影响之内。 3.(本小题8分) (1)间接费=直接工程费X间接费率=30X9% = 2. 70(元) (2)企业利润=(直接工程费+间接费)X利润率= (30 + 2. 70)X7% = 2.29(元) (3)税金=(直接工程费+间接费+企业利润)X税率=(30 + 2. 70 + 2. 29) X 3. 41% = 1. 19(元) 碎石土的单价为:30 + 2. 7 + 2. 29 + 1. 19 = 36. 18(元/立方米)。 4.施工单位应采取的措施: 雨前应及时压实已填筑的作业面,并做成中央凸起向两侧微倾;雨中禁止行人和车辆 通行;雨后晾晒复压检验合格后继续填筑。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1199秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
