某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施...

作者: rantiku 人气: - 评论: 0
问题 某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。 承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定: (1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。 (2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=

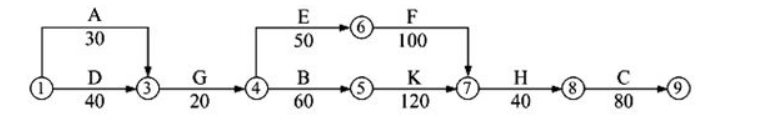

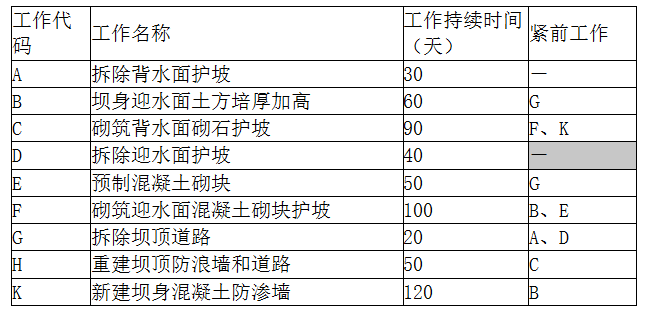

选项 A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。 (3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。 (4)控制性节点工期如表2-1所示: 表2-1 控制性节点工期 施工中发生以下事件: 事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。 事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。 表2-2 大坝加固项目各工作的逻辑关系表 根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。 图2 大坝加固项目施工进度计划 经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。 事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。 事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。 1、写出事件一中承包人提交的开工报审表主要内容。 2、指出表2-1中控制性节点工期T的最迟时间,说明理由。 3、根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主要内容。 4、根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。 5、计算2013年2月份发包人应支付承包人的工程款(计算结果保留2位小数)。
答案

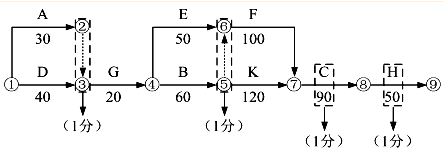

解析 1、承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程进度安排。 2、控制性节点工期T的最迟时间为2012年5月30日。施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而3、6月份进入主汛期(在5月30日前应具备通水条件)。 (1)A工作增加节点②(A工作后增加虚工作); (2)节点⑤、⑥之间增加虚工作(B工作应是F的紧前工作); (3)工作H与C先后对调; 4、按计划,F工作最早完成日期为2012年5月10日,在施工条件不变情况下,增加12%的工程量,工作时间需延长12天(100*12%=12),F工作将于2012年5月22日完成,对安全度汛无影响。 5、(1)2月份监理人认可的已实施工程价款:98万元 (2)工程预付款扣回金额:220-211.43=8.57万元 截至2013年1月底合同累计完成金额1920万元,相应工程预付款扣回金额按公式计算结果为211.43万元。 截至2013年2月底合同累计完成金额2018万元,相应工程预付款扣回金额按公式计算结果为225.43万元。 225.43万元220万元(2200*10%) (3)工程质量保证金扣留额:98*5%=4.9万元 (4)发包人应支付的工程款:98-8.57-4.9=84.53万元 (或:98-(2200*10%-211.43)-(98*5%)=84.53万元)。 (4)工作H、C时间分别为50和90。 或:承包人修订后的大坝加固项目施工进度计划

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1222秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
