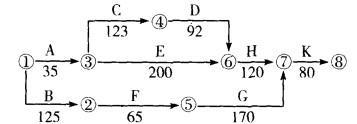

某水利工程经监理工程师批准的施工网络进度计划如下图所示(单位:天)。合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约...

作者: rantiku 人气: - 评论: 0
问题 某水利工程经监理工程师批准的施工网络进度计划如下图所示(单位:天)。 合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。 当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施 工。为保证工程顺利完成,有关人员提出以下施工调整方案: 方案1:修复设备。设备修复后E工作继续进行,修复时间是20天; 方案2:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E 工作未完成工作量,其他工作均按计划进行; 方案3:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。 【问题】 1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。 2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。 3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关 键线路(网络进度计划中应将E工作分解为El和E2,其中El表示已完成工作,E2表示未完成工作)。
选项
答案
解析 1. (1)计划工期为:35 + 123 + 92 + 120 + 80=450(天);(2)E工作的总时差为15天;(3)关键线路 为:A→C→D→H→K或①→③→④→⑥→⑦→⑧。 2.方案一,设备修复时间20天,E工作的总时差为15天,影响工期5天,且增加费用为:10000X5=50000(元)。 方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用。 方案三,租赁设备安装调试10天,不超过E的总时差(或不影响工期),但增加费350 X 125 =43750 (元)。 三个方案综合比较,方案二合理。 3.调整后的施工网络进度计划如下图所示。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0538秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
