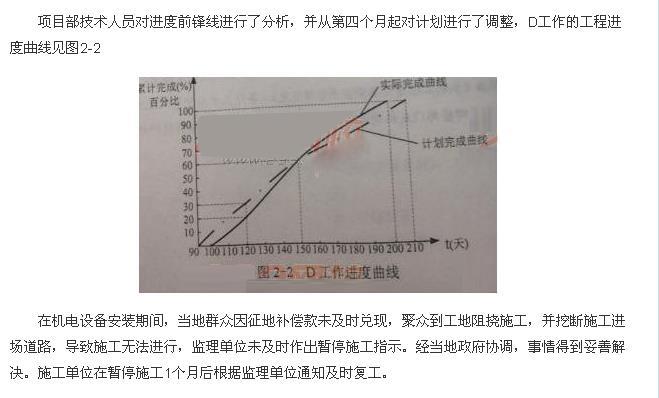

问题 背景资料   施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:   签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。   表2 泵站建筑安装工程内容及工程量表 根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。 指出图2-2中D工作第120天的进度偏差和总赶工天数。 计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。 针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?
选项
答案
解析 1. C工作拖欠总工程量的50%,拖延15天;E工作拖欠总工程量的50%,拖延30天;F工作拖欠总工程量的25%,拖延30天;延误总工期15天; 2. 10天;0天; 3. 第4个月完成的价款:C=60万、D=20%*500=100万、E=80万、F=1/4*180=45万,故已实施工程的价款=285万;   第3个月完成的价款:C=60万,故已实施工程的价款=60万,该月预付款扣回为60*0.2=12万;故第4个月预付款扣回为:285*0.2=57万;   质保金扣留=285*5%=14.25万;   实际工程款支付金额=285-57-14.25=213.75万; 4. 承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后的24小时内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。
