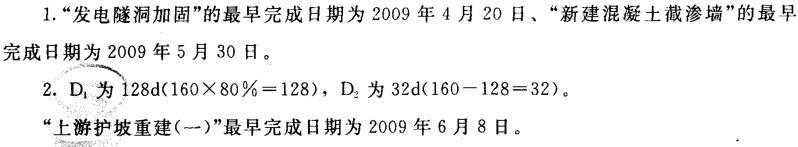

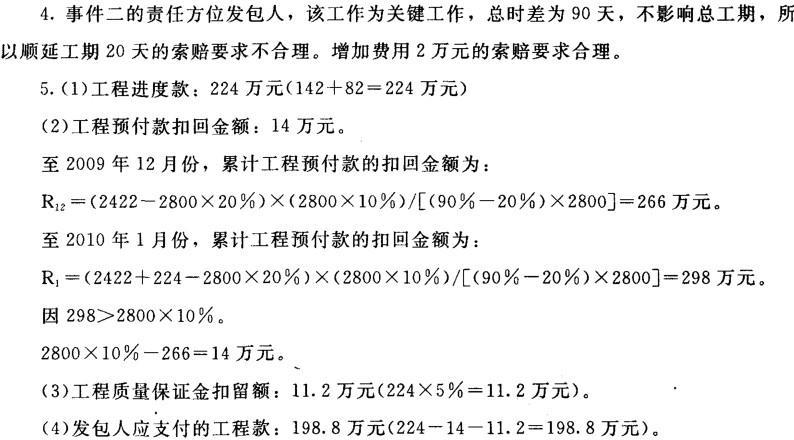

某水库枢纽工程除加固的主要内容有:①八级帷幕灌浆;②坝顶道路重建;③上游护 坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混泥土截渗墙;⑧...

作者: rantiku 人气: - 评论: 0
问题 某水库枢纽工程除加固的主要内容有:①八级帷幕灌浆;②坝顶道路重建;③上游护 坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混泥土截渗墙;⑧ 下游护坡拆除重建;⑨新建防浪墙。 合同规定: (1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日。 (2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A(C-F1S)]/[(F2 — F1)S]计算,F1 为 20%、F2 为 90%。 (3)从第一个月起,按进度款的5%扣留工程质量保证金。 当地汛期为7?9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非 汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一 个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第 一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日 开工。该计划上报并得到批准。 工程按合同约定如期开工,施工过程中发生的如下事件: 事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12 月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费 用2万元的索赔要求。 事件二:至2009年12月份,累积完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固” 142万元,“下游护坡拆除重建” 82 万元。 问题: 1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”、“新建混凝土截渗墙”最 早完成的日期。 2.按均衡施工原则,确定施工网络进度计划中Dl、D2的值,并指出“上游护坡重建 (一)”的最早完成日期。 4.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。 5.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回额、工程质量 保证金扣留额、发包人应支付的工程款。
选项
答案
解析

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0598秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
