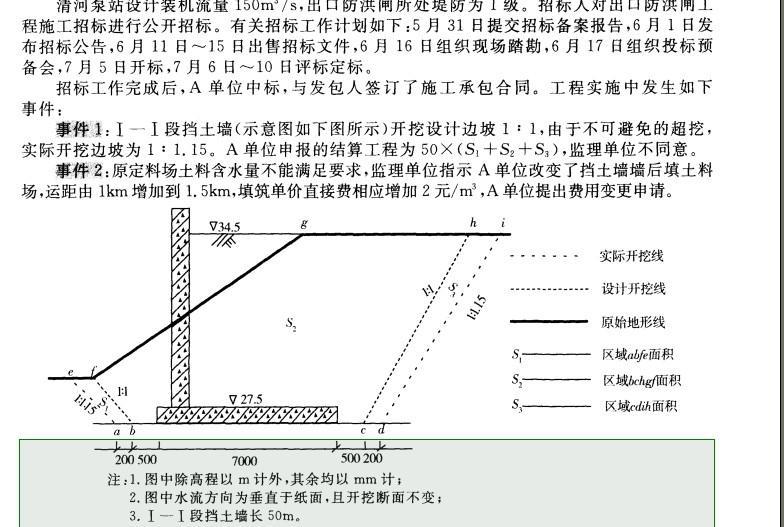

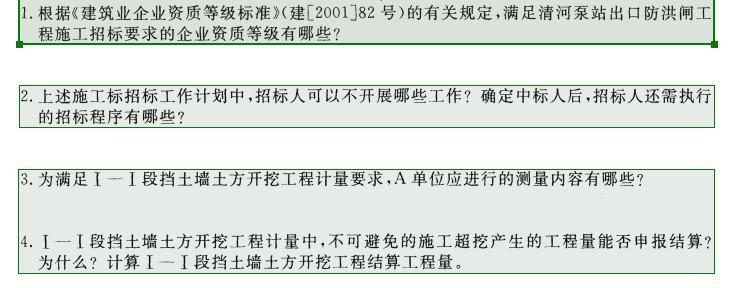

5.料场变更后,A单位的费用变更申请能否批准?说明理由。若其他直接费费率取2%,现场 经费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑...

作者: rantiku 人气: - 评论: 0
问题 5.料场变更后,A单位的费用变更申请能否批准?说明理由。若其他直接费费率取2%,现场 经费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的 其他直接费、现场经费、直接工程费。 1.水利水电工程施工总承包特级和水利水电工 程施工总承包一级;堤防工程专业承包一级。 2. (1)招标人可以不开展的工作有:现场踏勘、投标预备会。 (2)确定中标人之后,还需开展的招标程序有: ①向水行政主管部门提交招标投标情况的书面总结 报告;②发中标通知书,并将中标结果通知所有投标 人;③进行合同谈判并与中标人订立书面合同。 3. (1)开挖区原始地形、断面测量; (2)开挖轮廓点放样; (3)开挖竣工地形、断面测量和工程量测算。 4.(1)不能。理由:不可避免的施工超挖量不计 入结算工程量。 (2) I —I段挡墙土石开挖工程结算量为:? X 50 = 50S2(m3) 5.(1)可以。理由:取土区变更是发包人(或非承 包商)的原因。 (2)其他直接费:22% = 0.04(元/013); 现场经费:2X4% = 0. 08(元/m3); 直接工程费:2十0.04 + 0. 08 = 2. 12(元/m3)。
选项
答案
解析 1.水利水电工程施工总承包特级、水利水电工程施工总承包一级和堤防工程专业承包一级。 2.(1)招标人可以不开展的工作有:现场赌勘、投标预备会。 (2)确定中标人之后,招标人还需执行的招标程序有:①向水行政主管部门提交招标投标情况的书面总结报告;②发中标通知书,并将中标结果通知所有投标人;③进行合同谈判并与中标人订立书面合同。 3. A单位应进行的测量内容:(1)开挖区原始地形、断面测量;(2)开挖轮廓点放样;(3)开挖竣工地形、断面测量和工程量测算。 4. (1)不能。原因:不可进免的施工超挖量不计人结算工程量。 (2)I—I段挡墙土石开挖工程结算量为:S2 X 50 = 50S2(m3)。 5. (1)能。理由:取土区变更是发包人(或非承包商)的原因。 (2)其他直接费:2X2%=0.04(元/m3);现场经费:2 X 4 % = 0. 08 (元/m3);直接工程费:2 +0. 04 + 0. 08 = 2. 12(元/m3)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0514秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
