某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期为6个月,有关付款条款如下:(1)...

作者: rantiku 人气: - 评论: 0

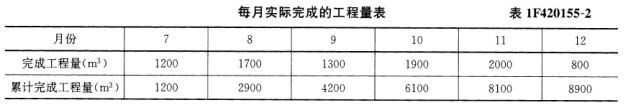

问题 某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期为6个月,有关付款条款如下:(1)开工前发包人应向施工单位支付合同总价20%的工程预付款;(2)发包人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金;(3)当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9;(4)工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。施工单位每月实际完成并经监理单位确认的工程量见表1F420155-2。 问题: (1)合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后二位,下同) (2)工程预付款从哪个月开始扣除?每月应扣工程预付款为多少? (3)12月底监理单位应签发的付款凭证金额为多少?
选项
答案
解析 (1)合同总价为8000*200=160. 00万元。工程预付款为160. 00*20%=32. 00万元。 (2)合同总价的30%为160. 00*30%=48. 00万元。 7月份累计工程款为1 200*200=24万元,未达到合同总价的30%。8月份累计工程款为2 9 00*200=58万元,超过了合同总价的30%。根据付款条款第(4)条,工程预付款从9月份开始扣除。9、1 0、1 1月份每月应扣工程预付款为3 2.00/3 =10.6 7万元。 (3) 11月份累计实际完成工程量8100m3,超过工程估算量(8100 - 8000)/8000=1. 25%<10%,故不予调价;1 2月份累计实际完成工程量8900m3,超过工程估算量(8900-8000)/8000=11. 25%,因此对超出部分8900 - 8000*(1+10%)=100m3进行调价。 1 2月底监理单位应签发的付款凭证金额为( 700*200+100*200*0.9)*(1-5%)=1 5.01万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0830秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
