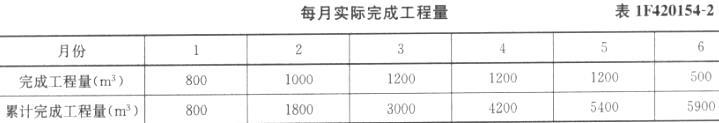

问题 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款; (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金; (3)当累计实际完成工程量超过(或低于)估算工程量的10%时, 可进行调价,调价系数为0.9(或1.1); (4)每月签发付款最低金额为15万元; (5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量见表1F420154-2。 问题: (1)估算合同总价为多少? (2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少? (3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
选项
答案
解析 (1)估算合同总价为:5300*180=95.4万元 (2)计算如下:①工程预付款金额为:95.4*20%=19.08万元②工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:1800*180=32.4万元>95.4*30%=28.62万元③每月应扣工程预付款为:19.083=6.36万元 (3)计算如下: ①第1个月工程量价款为:800*180=14.40万元,应签证的工程款为:14.40*0.95=13.68万元<15万元,第1个月不予付款。 ②第2个月工程量价款为:1000*180=18.00万元,应签证的工程款为:18.00*0.95=17.10万元 应签发的付款凭证金额为:13.68+17.1=30.78万元; ③第3个月工程量价款为:1200*180=21.60万元,应签证的工程款为:21.60*0.95=20.52万元 应扣工程预付款为:6.36万元,20.52-6.36=14.16万元<15万元,第3个月不予签发付款凭证。 ④第4个月工程量价款为:1200*180=21.60万元,应签证的工程款为:20.52万元, 应扣工程预付款为:6.36万元,应签发的付款凭证金额为14.16+20.52-6.36=28.32万元 ⑤第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。第5个月工程量价款为:1200*180=21.60万元,应签证的工程款为:20.52万元,应扣工程预付款为:6.36万元,20.52-6.36=14.16万元<15万元第5个月不予签发付款凭证。 ⑥第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。应按调整后的单价结算的工程量为:5900-5300*(1+10%)=70m3,第6个月工程量价款为:70*180*0.9+(500-70)*180=8.874万元, 应签证的工程款为:8.874*0.95=8.43万元,应签发的付款凭证金额为14.16+8.43=22.59万元
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0630秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
