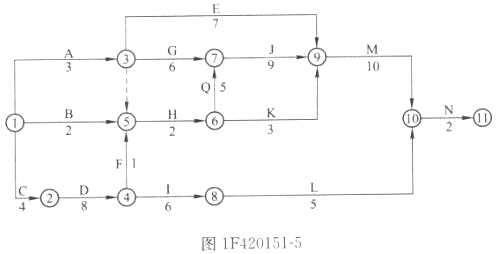

某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工...

作者: rantiku 人气: - 评论: 0
问题 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:
选项 A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。 问题: (1)该网络计划的计划工期为多少天? (2)哪些工作是关键工作? (3)按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
答案
解析 (1)通过网络计算,总工期41天。 (2)关键线路的工作为:C→D→R→H→Q→J→M→N。 (3)实际工作分析:D工作滞后3天,预计完成时间为第15天。因属于关键工作,导致总工期推迟3天。E工作滞后3天,预计完成时间为第15天。因有总时差19天,对总工期不产生影响。G工作滞后1天,预计完成时间为第13天。因有总时差11天,对总工期不产生影响。
