某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为5.5m,设计水深4.8m,容积为中型水池;钢筋混...

作者: rantiku 人气: - 评论: 0

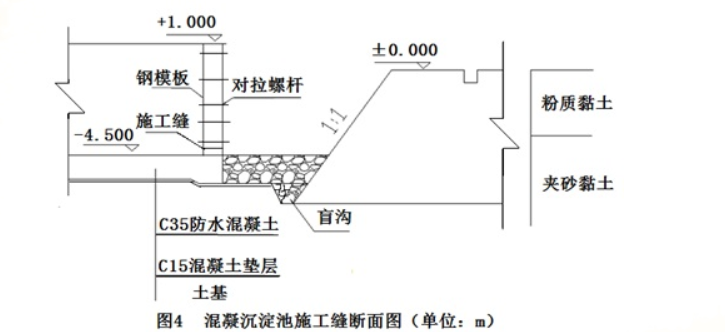

问题 某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为5.5m,设计水深4.8m,容积为中型水池;钢筋混凝土薄壁结构,混凝土设计强度C35,防渗等级P8,池体地下部分处于硬塑状粉质黏土层和夹砂黏土层,有少量浅层滞水,无需考虑降水施工。 鉴于工程项目结构复杂,不确定因素多,项目部进场后,项目经理主持了设计交底;在现场调研和审图基础上,向设计单位提出多项设计变更申请。 项目部编制的混凝沉淀池专项方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带分次施工;池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施工横断面图布置如图4所示。依据进度计划安排,施工进入雨期。 混凝沉淀池专项施工方案经修改和补充后获准实施。 池壁混凝土首次浇筑时发生跑模事故,经检查确定为对拉螺栓滑扣所致。 池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态,发出整改通知。 依据厂方意见,所有改造和新建的给水建筑物进行单体满水试验。 <1> 、施工单位联系设计院来进行设计交底有何不妥? <2> 、施工单位与设计单位沟通出具变更图有何不妥? <3> 、图中需要修改和补充的地方有? <4> 、墙板混凝土浇筑时胀模,可能原因螺杆质量不合格,还有可能有哪些原因? <5> 、监理检查时发现编织袋呈干燥状态,责令施工单位整改,混凝土养护需采用哪些措施? <6> 、本题中满水试验,要注水几次,注水高度是多少?
选项
答案
解析 <1> 、不妥之处在于,设计交底应由建设单位组织并主持进行,设计、监理、施工单位均应参加,而并不是施工单位组织主持。 <2> 、变更流程不妥,施工单位和设计单位无合同关系,施工单位无权直接要求设计单位进行变更。 正确做法应为:由施工单位向监理单位提出变更申请,经监理单位审核通过后提交建设单位,通过建设单位联系设计单位进行设计变更,当设计单位变更后出具变更图及相应变更后的工程量清单,由监理单位出具变更令,施工单位按照变更令进行施工。 <3> 、边坡坡度过陡,在不同土层之间应设置折线形边坡,下坡缓于上坡;仅设置了模板对拉,未设置模板支撑及支架、脚手架;无集水井及抽水设施;底板处未设置施工工作面宽度不够。 <4> 、模板支撑验算不正确导致的支撑数量、位置设置不当;模板对拉螺栓固定不满足要求(螺母数量不够,螺栓对拉丝有滑移无法加固);施工过程中混凝土浇筑速度过快,浇筑量较大;浇筑是未分层对称浇筑造成偏压;施工过程中无人监控,没有及时加固等多种原因。 <5> 、编织袋呈干燥状态说明养护不到位,应保持其表面湿润。对于养护应采用薄膜养护或土工布、草垫覆盖,进行定期洒水,保持其表面湿润,如有条件可适当延长拆模时间,养护期间采取措施控制好混凝土内外温差,养护时间不应少于14天。 <6> 、需要注水三次,以设计水深4.8m为依据进行注水,每次注水高度为4.8m/3=1.6m 第一次注水位置:距池底深1.6m 标高:-4.5m+1.6m=-2.9m; 第二次注水位置:距池底深3.2m 标高:-2.98m+1.6m=-1.3m; 第三次注水位置:距池底深4.8m 标高:-1.3m+1.6m=0.3m。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0499秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
