某施工单位承接了某城市道路A 合同段的施工任务,其中包括8km 的路基、路面工程和一座跨径80m 的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了某城市道路

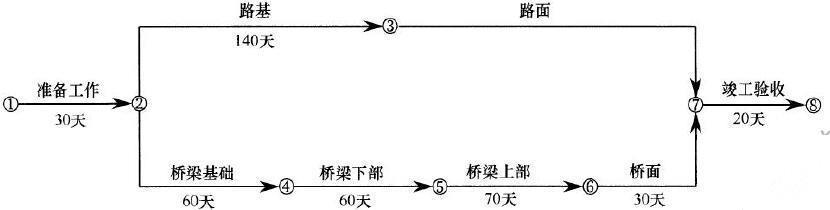

选项 A 合同段的施工任务,其中包括8km 的路基、路面工程和一座跨径80m 的桥梁 施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200?300m。 施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专 业作业队施工。基层的三个段落按每段25 天,面层的三个段落按每段15 天等节拍组织线性流水施工,并绘制了 总体进度计划(见下图)。合同约定工期为300 天,并规定每提前工期1 天,奖励0.5 万元;每拖延工期1 天,罚 款0.8 万元。 在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调 整为70 天。 在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10 天,导致人员和租赁的施工机具窝工10 天,项 目部在规定时间内就此向监理公司提出了费用索赔。 问题: 1.该项目施工方案的编制应做到科学合理,其中对于本工程桥梁部分大体积混凝土的浇筑的施工方案应包括哪 些方面的质量控制措施。 2.按组织流水施工的要求,完善路面部分的施工网络图。 3.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖或因误期的罚款额。 4.将桥梁基础施工时间定为70 天是否可行?说明理由。 5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成。项目部是否可以直接向监理公司提出索赔?说明理 由。
答案

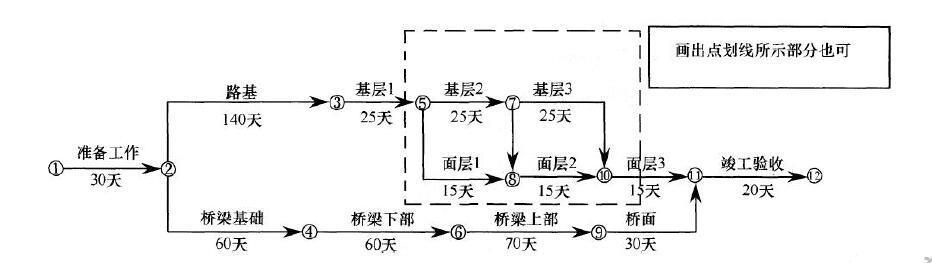

解析 1.①材料要求和配合比设计; ②分层分块浇捣措施; ③混凝土的搅拌、运输和浇筑方案; ④混凝土的降温措施; ⑤混凝土的测温措施; ⑥养护措施。 2. 3.网络图的计算工期为280 天,小于合同工期300 天,项目部可能获得的提前完工奖是:(300-280)*0.5=10 万元。 4.可行。因为桥梁基础施工所在线路为非关键线路,其线路时差为10 天,(或回答调整后工期仍为280 天也可) 所以将基础施工定为70 天,仍然不会改变网络工期。 5.可索赔的机械费用有:实际租金加设备11 调进调出费用的分摊。 不可以。因为施工单位与监理公司之间没有合同关系,而只与业主有合同关系,因此,项目部只能向业主提 出索赔,业主再向监理公司提出索赔。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0897秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
