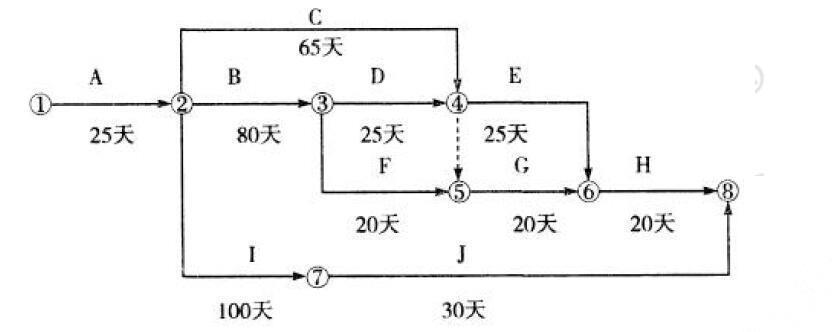

问题 背景资料: 某公司投标一项外埠市政工程。由于该地区工程建设单位要求投标单位必须为本省的大型国有企业,该公司 联合当地一家施工企业投标,并成立商务标和技术标两个编写组。商务标编写组重点对施工成本影响较大的材料和人工市场行情价进行询价。由于时间较紧,直接采用工程量清单给出的数量进行报价;招标文件只列出了措施 费项目,未给出工程数量,甲公司凭以往的投标经验报价。 招标文件要求本工程工期为180 天。技术标编写组编制网络计划图如下: 最终形成的技术标包括:1.工程概况及编制说明;2.项目组成管理体系,各项保证措施和计划;3.施工部署、 进度计划和施工方法选择;4.各种资源需求计划;5.关键分项工程和危险性较大工程的施工专项方案。 问题: 1.商务标编制存在不妥之处,请予以改正。
选项
答案
解析 1.直接采用工程量清单给出的数量进行报价不妥,清单中给出的数量只是工程实体的数量,在组价过程中还需 计算施工中所增加的数量。甲公司凭以往的投标经验报价不妥,应向招标人澄清,对措施项目进行适当增减。
