某单线铁路隧道要求工期3 6个月,全长7. 5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节...

作者: rantiku 人气: - 评论: 0
问题 某单线铁路隧道要求工期3 6个月,全长7. 5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定为Ⅲ级围岩,进洞施工时为旱季。 问题: 1.该隧道进洞应采取什么措施?简述其施工步骤。 2.隧道应采用何种施工方案?决定施工方案的主要因素是什么? 3.请简述该隧道洞身段的主要施工步骤。 4.列表叙述本隧道主要施工安全控制重点。
选项
答案

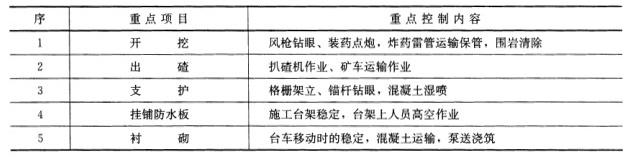

解析 1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。 出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;(5)底部开挖;(6)仰拱施作。 2.采用的施工方案是: 进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出碴,扒碴机装岩、电动车牵引梭矿车运碴,初期压人式通风,后期混合式通风,液压台车进行模筑衬砌。 决定施工方案的主要因素是:隧道长度、宽度、工期、地质状况。隧道长度与工期决定了隧道需要两头掘进方案,隧道长度、宽度决定了出砟需要采取有轨出碴、混合通风方案,优先考虑出碴方案、通风方案,然后考虑开挖、衬砌方案。 3.该隧道洞身段的主要施工步骤是: (1)开挖;(2)通风;(3)出碴;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。 4.主要施工安全控制重点列表表述如下: 【分析与提示】 1.完整的施工方案包含了作业面数量安排、队伍安排、施工顺序安排以及所采取的施工方法和主要机械。本案例因为不能展开,只偏重施工方法和机械的描述,并不完整。 2.安全控制重点控制内容仅为示例,未做完全罗列。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0641秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
