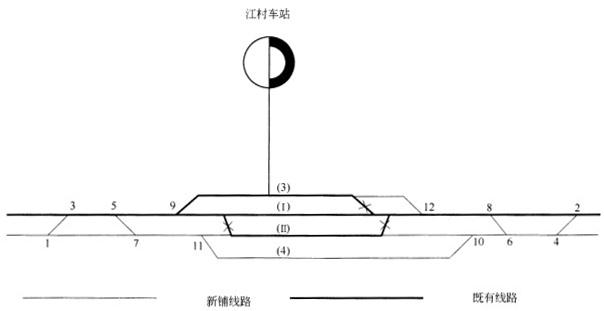

某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。问题:1.简...

作者: rantiku 人气: - 评论: 0
问题 某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。 问题: 1.简述车站施工过渡方案。 2.简述全部单号道岔铺设方案和作业内容。 3.简述临时要点封锁施工程序。
选项
答案
解析 1.车站过渡方案是: (1) 12号道岔预铺插入,铺设(3)道延长部分,要点拆除旧岔,1 2号道岔利用旧岔信号作平移。(2)行车走(3)道形成过渡,9与1 2号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区作抬高进行改造施工,(Ⅱ)线两端道岔拆除。(3)要点临时封锁,9号、1 2号道岔一次抬高10cm。(4)行车走(Ⅰ)道,(3)道封锁,9与1 2号道岔直股开通,侧股锁闭。(5)抬高(3)道,恢复(3)道行车。(6)施工过渡完成,其余轨道工程结合车站改造逐步完成。 2.单号道岔铺设方案和作业内容: (1)1、7、1 1号道岔采取原位直接铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。(2)3、5号道岔采取滑移插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。 3.要点封锁作业程序: (1)提前1个月递交申请报告;(2)批准后施工准备;(3)实施前1小时施工单位安全人员驻站;(4)设置施工标识,封锁作业至完成;(5)检查线路与信号,解除封锁,移动施工标识牌撤除;(6)施工人员撤出,驻站人员撤出。 【分析与提示】 1.车站过渡方案的制订要考虑道岔在列车进站和出站时的使用及信号的配合,尽量不增加新的信号装置,一般考虑既有信号的平移,保证信号作用和使用条件未做改变。 2.要点封锁作业程序各个铁路局具体要求不完全相同,本案例只做示范。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0632秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
