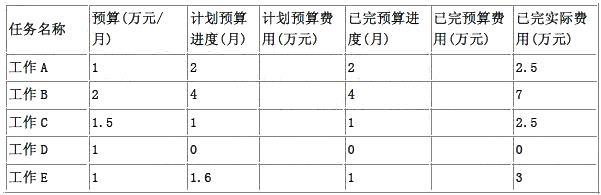

通信工程项目各任务(A-E)的预算费用、计划进度、实际进度、实际费用如表。开工后,建设单位调整了某设备的安装位置,导致承包单位自购的电缆性能不合格,需...

作者: rantiku 人气: - 评论: 0
问题 通信工程项目各任务(A-E)的预算费用、计划进度、实际进度、实际费用如表。开工后,建设单位调整了某设备 的安装位置,导致承包单位自购的电缆性能不合格,需要重新购买,多花10 万元,窝工10 天,误工费4 万。施工 单位给了以下竣工资料:案卷封面、案卷目录、竣工文件封面;工程说明、建筑安装工程量总表、隐蔽工程/随工 验收签证、开工报告、交(完)工报告、重大工程质量事故报告、验收证书、交接书和备考表,结果被监理以少了 部分资料为由退回。 1.计算表中各项工作的已完预算费用,以及总的已完预算费用(5 分) 2.计算表中总的计划预算费用和总的已完实际费用(5 分) 3.求进度偏差,进度偏差, 并且分析费用和进度情况(5 分) 4.竣工图章应该有哪些人(5 分) 5.竣工文件缺少哪些部分?(5 分) 6.索赔的工期和费用(5 分)
选项
答案
解析 1.各项工作已完预算费用=工作预算*已完预算进度,分别为:2 万元,8 万元,1.5 万元,0 万元,1 万元 总已完预算费用=求和{各项工作预算*已完预算进度}=2+8+1.5+0+1=12.5 万元 2.总计划预算费用=求和{各项工作预算*计划预算进度}=2+8+1.5+0+1.6=13.1 万元 总已完实际费用=求和{各项实际费用}=2.5+7+2.5+3=15 万元 3.费用偏差=总已完预算费用-总已完实际费用=12.5-15=-2.5 万元 进度偏差=总已完预算费用-总计划预算费用=12.5-13.1=-0.6 万元 进度偏差4.编制人、审核人、技术负责人、监理工程师、总监理工程师 5.竣工文件目录,已安装设备明细表,停(复)工报告,工程变更单 6.由于是建设单位在开工后调整设备位置导致原来购买的电缆性能不达标无法使用并造成窝工以及损失,可以索赔10 天,14 万(10 万材料钱+4 万误工费)
