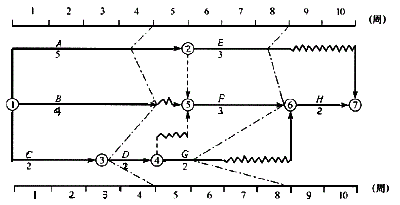

问题 某分部工程时标网络计划如下图所示,检查实际进度如图中前锋线所示,该图表明( )。 A. 第4周末检查时预计工期将延长1周 B. 第4周末检查时只有工作D拖后而影响工期 C. 第4周末检查时工作
选项 A尚有总时差1周 D. 第8周末检查时工作G进度拖后并影响工期 E. 第8周末检查时工作E实际进度不影响总工期
答案 ADE
解析 本题主要考查前锋线。 本题关键路线是A - F - H A项:第4周末检查时关键工作A工作拖延1周,所以预计工期将延长1周,所以A项正确。 D项:第8周末检查时工作G拖延3周,超过其3周的总时差,进度拖后并影响工期。所以D项正确。 E项:第8周末检查时工作E拖延1周,没有超过其2周的总时差,所以实际进度不影响总工期。所以E项正确。 B项:第4周末检查时AD均拖后,且均影响工期,而非只有工作D拖后而影响工期 。所以B项错误。 C项:A工作是关键工作,总时差为0,所以C项错误。 综上所述,本题正确答案为ADE。
