问题 某施工企业进行土方开挖工程,按合同约定3月份的计划工程量为2400M3,计划单价是12 元/M3;到月底检查时,确认承包商实际完成的工程量为2000M3,实际单价为15 元/M3。则该工程的进度偏差(SV)和进度绩效指数(SP/)分别为( )。
选项 A.一0.6 万元;0.83 B.—0.48 万元;0.83C. 0.6 万元;0.80 D. 0.48 万元;0.80
答案 B

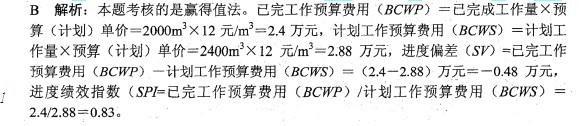

解析
