某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为( )周。A. 1B. 2C. 3...

作者: rantiku 人气: - 评论: 0

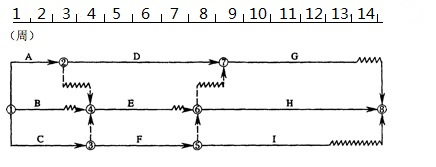

问题 某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为( )周。
选项 A. 1 B. 2 C. 3 D. 4
答案 B
解析 本题考核的是双代号网络计划的计算。 在不影响总工期的前提下,工作B可以利用的机动时间是指B工作的总时差。本题中,通过直接看图计算某工作总时差的方法是:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线长度和,波形线长度和的最小值就是该工作的总时差。 以B工作为例,通过B工作的线路有:B-E-H 和B-E-G,B-E-H波形线长度和为2,B-E-G波形线长度和为4,因此波形线长度和最小值为2,即B工作总时差为2。 综上所述,本题正确选项为B项。
