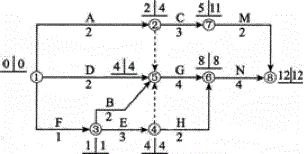

某分部工程双代号网络计划如下图所示,提供的正确信息有( )。A. 工作B为关键工作B. 工作D的自由时差为4C. 工作F为关键工作D. ...

作者: rantiku 人气: - 评论: 0
问题 某分部工程双代号网络计划如下图所示,提供的正确信息有( )。
选项 A. 工作B为关键工作 B. 工作D的自由时差为4 C. 工作F为关键工作 D. 工作G、E为非关键工作 E. 工作M、H为非关键工作
答案 CE
解析 本题主要考查时差计算。 ACDE项:节点的时间参数分别是最早开始和最迟开始时间,最早开始时间等于最迟开始时间的节点是关键节点,可以得出关键线路是F - E - G - N,工作FEGN都是关键工作,故CE项正确,AD项错误。 B项:D工作的最迟完工时间是4,最早完工时间是2,所以D工作自由时差为2。因此B项错误。 综上所述,本题正确答案为CE。
