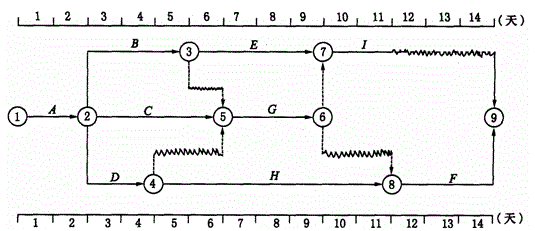

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。A. 工作B的总时差为3B. 工作C的总时差为2C. 工作D为关键工...

作者: rantiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
选项 A. 工作B的总时差为3 B. 工作C的总时差为2 C. 工作D为关键工作 D. 工作E的总时差为3 E. 工作G的自由时差为2
答案 ABCD
解析 本题主要考查双代号网络计划时间参数的计算。 某工作的总时差是指在不影响总工期的前提下,某工作可以利用的机动时间。本题中,通过直接看图计算某工作总时差的方法是:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线长度和,波形线长度和的最小值就是该工作的总时差。 A项:以B工作为起点,通过B工作的线路有:B-E-I 和B-G-F,B-E-I波形线长度和为3,B-G-F波形线长度和为3,因此波形线长度和最小值为3,即B工作总时差为3。故A项正确。 B项:以C工作为起点,通过C工作的线路有:C-G-I 和C-G-F,C-G-I波形线长度和为3,C-G-F波形线长度和为2,因此波形线长度和最小值为2,即B工作总时差为2。故B项正确。 C项:在双代号网络计划中,关键路线是总的工作持续时间最长的线路,即A-D-H-F。D工作在关键线路上,因此它是关键工作。故C项正确。 D项:以E工作为起点,通过E工作的线路有: E-I,其波形线长度和为3,因此波形线长度和最小值为3,即E工作总时差为3。故D项正确。 E项:双代号时标网络计划中,波形线一般表示工作的自由时差。由图可知,G工作没有波形线,故G工作自由时差为0。故E项错误。 综上所述,本题正确答案为ABCD。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0797秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
