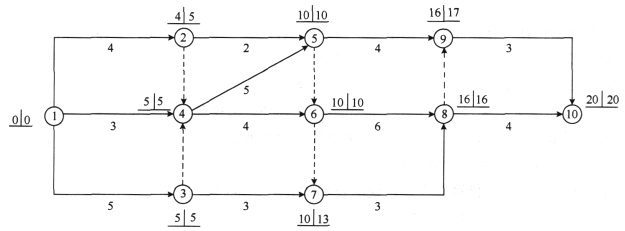

某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间(时间单位:d),该计划表明?(  )。A.工作4—6为关键工作B.工作...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间(时间单位:d),该计划表明?(  )。
选项 A.工作4—6为关键工作 B.工作2—5的总时差为4d C.工作7—8的自由时差为3d D.工作3—7的自由时差为2d E.工作5—9的总时差为1d
答案 BCD
解析 本题考核的是双代号网络计划时间参数的计算。关键线路为:①→③→④→⑤→⑥→⑦→⑩,工作4—6不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作2-5的总时差=(10-4-2)d=4d。工作5—9的总时差=(16-10-4)d=2d。 工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作7—8的自由时差=(16-10-3)d=3d。工作3—7的自由时差一(10-5-3)d=2d。
