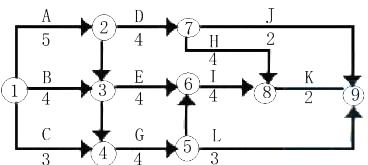

某双代号网络计划如下图所示,其关键线路有( )条。(注:没有标持续时间的为虚工作,在这里持续时间为0)A、 1B、 2C、 3D、 4

作者: rantiku 人气: - 评论: 0
问题 某双代号网络计划如下图所示,其关键线路有( )条。(注:没有标持续时间的为虚工作,在这里持续时间为0)
选项 A、 1 B、 2 C、 3 D、 4
答案 C
解析 2017版教材P139页2 .关键线路自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。故本题:1-2-7-8-9、1-2-3-6-8-9、1-2-3-4-5-6-8-9、总的工作持续时间都为15,且最长。
