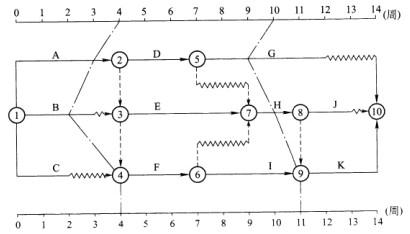

问题 下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。
选项 A:第4周末检查时,工作B拖后2周,但不影响工期 B:第4周末检查时,工作A拖后1周,影响工期1周 C:第10周末检查时,工作I提前1周,可使工期提前1周 D:第10周末检查时,工作G拖后1周,但不影响工期 E:在第5~10周内,工作E和工作F的实际进度正常
答案 BD
解析 从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后l周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,但不是关键工作,不能使工期提前1周。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。
