建设单位与施工单位就某工程项目按照《建设工程施工合同(示范文本)》签订了施工合同。该工程合同工期为9个月,合同总价为900万元。项目监理机构批准的施工进度...

作者: rantiku 人气: - 评论: 0

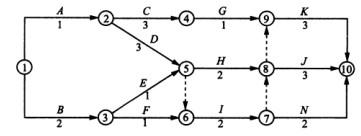

问题 建设单位与施工单位就某工程项目按照《建设工程施工合同(示范文本)》签订了施工合同。该工程合同工期为9个月,合同总价为900万元。项目监理机构批准的施工进度计划如图3-5 -1所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如表3 -5 -5所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,在3个月内平均扣回;质量保修金为合同价的5%, 从第1个月开始,按每月进度款的10%扣留,扣完为止。 表3-5 -5 施工单位的部分报价 【问题】 1.如何确定关键路径?请指出该施工进度计划中有几条关键路径。 2.开工后3个月施工单位每月应获得的工程款是多少? 3.工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少?
选项
答案
解析 1.(1)关键路线是网络图中从起点节点到终点节点的各条路径中,持续时间最长的路径。在网络图的计算工期等于计划工期的情况下,关键路径的总时差等于零,即该路径上的所有工作的总时差均等于零。确定关键路径的方法有两种: ①路径最长法。采用列举的方式,分别计算网络图中每条路径的时间长度,以时间长度最大的为关键路径。 ②时差最小法。网络图中总时差最小的路径为关键路径,特别地,当计划工期等于计算工期时,关键路径的总时差为零。 (2)该施工进度计划中的关键路径有4条,分别为: A→D→H→J,(或:①—②一⑤一⑧—⑩); A→D→H→K,(或:①—②—⑤—⑧一⑨一⑩); A→D→I→J,(或:①—②—⑤—⑥一⑦—⑧一⑩); A→D→I→K,(或:①—②一⑤—⑥—⑦一⑧一⑨—⑩)。 2.开工后前3个月施工单位每月应获得的工程款如下: 第1个月:40 +64*(1/2)=72(万元); 第2个月:64*(1/2)+30*(1/3)+87*(1/3)=71(万元); 第3个月:30*(1/3)+87*(1/3)+320+22=381(万元)。 3.(1)工程预付款:900*20%=180(万元)。 (2)开工后前2个月施工单位累计应获得的工程款: 72 +71 =143(万元)<450万元=900*50%; 开工后前3个月施工单位累计应获得的工程款: 72 +71 +38= 524(万元)>450万元=900*50%。 因此,预付款应从第3个月开始扣回。 (3)开工后前3个月总监理工程师签证的工程款如下: 第1个月应签证的工程款为:72 - 72*10%=64.8(万元)[或72*90%=64.8(万元)]; 第2个月应签证的工程款为:71 - 71*10%=63.9(万元)[或71*90%=63.9(万元)]; 前2个月扣留保修金为:72 +71*10% =14.3(万元)。 应扣保修金总额:900*5% =45(万元)。 由于381*10% =38.1(万元)>30.7万元=45= 14. 3。 第3个月应签证的工程款为:381 - (45 -14.3)-180/3=290.3(万元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1078秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
