某土建工程项目进行招标,在招标方式的选择中,项目业主方通过对该项目进行分析,确定采用公开招标的方式招标,组织造价工程师进行了详细测算,确定该工程标底为45...

作者: rantiku 人气: - 评论: 0
问题 某土建工程项目进行招标,在招标方式的选择中,项目业主方通过对该项目进行分析,确定采用公开招标的方式招标,组织造价工程师进行了详细测算,确定该工程标底为4500万元,定额工期为360天。 (1)在本工程招标的资格预审办法里规定投标单位应满足下列条件: ①取得营业执照的建筑施工企业法人; ②二级以上施工企业; ③有两项以上同类工程的施工经验; ④本专业系统隶属企业; ⑤近三年内没有因违约被起诉历史; ⑥技术、管理人员满足工程施工要求; ⑦技术装备满足工程施工要求; ⑧具有不少于合同价20%的可为业主垫支的资金。 经招标小组研究后确定采用综合评分法评标,评分方法及原则如下: (2)“投标报价”满分为1 00分,按如下两个方面评分: ①报价与标底的偏差程度70分,按表3 -6 -8标准评分。 ②报价费用组成的合理性30分,评分结果如表3 -6 -9所示。 (3)“施工组织与管理能力”满分为1 00分,其中工期40分,按下列方法评定:投标人所报工期比定额工期提前30天及30天以上者为满分,比定额工期提前30天为准,每增加1天,扣减1分。其他项目评分结果见表3-6-9。 (4)“业绩与信誉”满分为1 00分,评分结果如表3-6 -9所示。 评标方法中还规定,“投标报价”、“施工组织与管理能力”和“业绩与信誉”三方面的得分值均不得低于60分,低于60分者淘汰。 对上述三方面进行综合评分时,投标报价的权重为0.5,施工组织与管理能力的权重为0.3,业绩与信誉的权重为0.2。 共有A、B、C、D、E五家单位参加投标,其中C投标单位在投标截止前一天,采取突然降价方法,将直接费由3800万元降到了3560万元,并相应调整了部分费率:其他直接费费率4. 10%;现场经费费率5.63%;间接费费率4.39%;税率3.51%;利润率为 3.95%。C单位根据上述数据进行了报价(取整到1万元)。并确定工期为340天,开标后,评标组对5家投标单位进行了评审,部分结果如表3-6 -9所示。 已知其余四家投标单位报价和工期如表3 -6 -10所示。 【问题】 1.资质预审办法中规定的工程类投标单位应满足的资格条件一般有哪些?本工程招标中规定的资格条件哪些是正确的?哪些是不正确的? 2.C投标单位的投标报价是多少万元?(注:计算结果保留两位小数) 3.试计算各投标单位报价项的得分值。 4.列式计算各投标单位工期项的得分值。 5.按综合评分方法确定中标单位。并说明工程施工招标中综合评估法和经评审的最低投标价法的适用范围是什么?(注:计算结果保留两位小数)
选项
答案

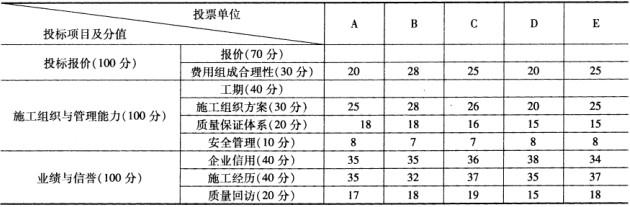

解析 1.(1)资质预审办法中规定的工程类投标单位应满足的资格条件一般包括: ①具有独立订立合同的权利。 ②具有履行合同的能力,包括专业、技术资格和能力,资金、设备和其他物质设施状况,管理能力,经验、信誉和相应的从业人员。 ③没有处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态。 ④在最近三年内没有骗取中标和严重违约及重大工程质量问题。 ⑤法律、行政法规规定的其他资格条件。 (2)本工程招标中规定的资格条件中,正确的有:①、②、③、⑤、⑥、⑦;不正确的有:④、⑧。 2.C投标单位的报价:直接费= 3560万元; 他直接费:3560*4.10%=145. 96(万元); 现场经费:3560*5.63%=200. 43(万元); 直接工程费:3560+145. 96 +200. 43=3906. 39(万元); 间接费:3906. 39*4.39%=171. 49(万元); 利润:(3906. 39+171. 49)*3.95%=161. 08(万元); 税金:( 3906. 39+171. 49+161. 08)*3.51%=148. 79(万元); C投标单位的投标报价为:3906. 39+171. 49+161. 08+148. 79=4387. 75(万元),取整为4388万元。 3.各投标单位的报价偏差得分值分别为: A单位:(4640-4500)/4500*100%=3.11%,得40分; B单位:(4530 -4500)/4500*100%=0.67%,得60分; C单位:(4388 - 4500) /4500*100%=-2.49%,得70分; D单位:(4400 - 4500)/4500 *100%=-2. 22%,得50分; E单位:(4720 -4500)/4500*100%=4. 89%,得40分。 4.各投标单位的工期得分值: A单位:360一30 - 320=10(天),得40分; B单位:360 - 30 -350=-20(天),得20分; C单位:360 -30 -340=- 10(天),得30分; D单位:360 -30 -360=-30(天),得10分; E单位:360 -30 -330 =0(天),得40分。 5.(1)按综合评分方法确定中标单位: ①各投标单位投标报价的分值分别为: A单位:40 +20 =60(分); B单位:60 +28 =88(分); C单位:70 +25 =95(分); D单位:50 +20 =70(分); E单位:40 +25=65(分)。 ②各投标单位施工组织与管理能力的分值分别为: A单位:40 +25 +18 +8 =91(分); B单位:20 +28 +18 +7 =73(分); C单位:30 +26 +16 +7 =79(分); D单位:10 +20 +15 +8 =53(分); E单位:40 +25 +15+8=88(分)。 ③各投标单位业绩与信誉的分值分别为: A单位:35 +35 +17 =87(分); B单位:35 +32 +18 =85(分); C单位:36 +37 +19 =92(分); D单位:38 +35 +15 =88(分); E单位:34 +37 +18=89(分)。 因D单位施工组织与管理能力分值不够60分,故应淘汰。 A、B、C、E四家单位的综合得分分别为: A单位:60*0.5+91*0.3+87 *0.2=74. 70(分); B单位:88*0.5+73*0.3+85 *0.2=82. 90(分); C单位:95*0.5+79*0.3+92 *0.2=89. 60(分); E单位:65*0.5+88*0.3+89 *0.2=76. 70(分)。 则因C单位综合得分最高,应选C单位中标。 (2)经评审的最低投标价法,适用于投标人普遍掌握招标项目的施工技术与施工工艺,招标人单一追求投资效益最大化的施工招标项目;其他项目可以选择综合评估法。单纯从节省工程投资角度讲,宜选择经评审的最低投标价法。
