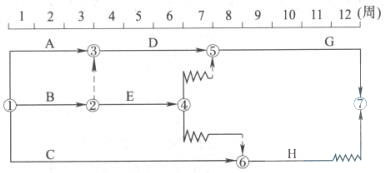

某工程双代号时标网络计划如下图所示,其中工作E的自由时差为()周。 A、0 B、1 C、2 D、3

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作E的自由时差为()周。
选项 A、0 B、1 C、2 D、3
答案 B
解析 2017版教材P133 工作自由时差的判定。 (1)以终点节点为完成节点的工作,其自由时差应等于计划工期与本工作最早完成时间 之差。事实上,以终点节点为完成节点的工作,其自由时差与总时差必然相等。 (2)其他工作的自由时差就是该工作箭线中波形线的水平投影长度。但当工作之后只紧 接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度 的最短者为该工作的自由时差。
