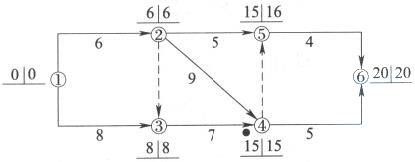

某工程双代号网络计划如下图所示,图中已标由各节点的最早时间和最迟时间。该计划表明()。 A、工作1-2为关键工作 B、工作2-4的总时差为零 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标由各节点的最早时间和最迟时间。该计划表明()。
选项 A、工作1-2为关键工作 B、工作2-4的总时差为零 C、工作2-5的自由时差为1 D、工作3-4为非关键工作 E、工作5-6的总时差为1
答案 ABE
解析 2017版教材P127 采用标号法确定关键线路:①→②→④→⑥和①→③→④→⑥,所以选项A、 B是正确选项;工作2-5的EF=II,工作5-6的ES=15,工作2-5的自由时差为4;工 作3-4是关键线路上的工作,所以是关键工作;工作5-6的ES=15,计划工期为20,工 作5-6的LF=20,工作5-6的LS=16,所以工作5-6的总时差为1。
