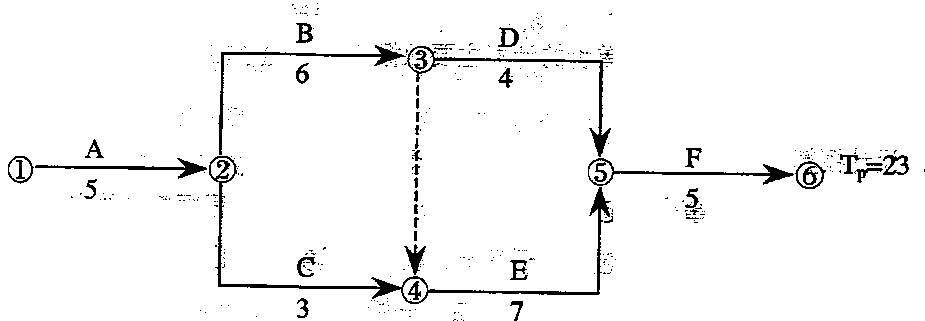

在下图所示的双代号网络计划中,工作C的总时差为() A、0 B、3 C、5 D、8

作者: rantiku 人气: - 评论: 0
问题 在下图所示的双代号网络计划中,工作C的总时差为()
选项 A、0 B、3 C、5 D、8
答案 B
解析 本题用图上计算法进行计算。先计算最早时间,ES12=0,EF12=5,ES23=5,EF23=11,ES24=5,EF24=8,ES35=11,EF35=15,ES45=11,EF45=18,ES56=18,EF56=23,计算工期为23,给出的计划工期为23,因此计算最迟时间时LF56=23,LS56=18,LF45=18,LS45=11,LF24=11,LS24=8,因此,TF24=LS24-ES24=LF24-EF24=3
