某工程网络计划图中,E、F工作的紧后工作为G,其持续时间分别为6天、4天、3天,E、F工作最早在第8天开始,G工作最迟必须在第18天完成,则以下参数计算正...

作者: rantiku 人气: - 评论: 0
问题 某工程网络计划图中,E、F工作的紧后工作为G,其持续时间分别为6天、4天、3天,E、F工作最早在第8天开始,G工作最迟必须在第18天完成,则以下参数计算正确的是( )。
选项 A.F工作的自由时差为2天 B.F工作的自由时差为0天 C.E工作的总时差为2天 D.G工作的最迟开始时间为第14天 E.F工作的总时差为3天
答案 AE

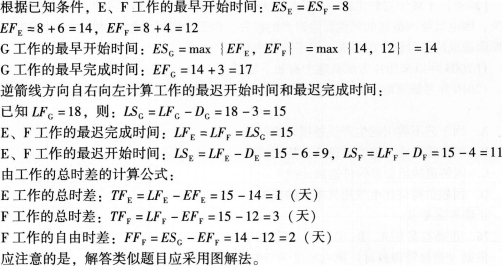

解析 依据《造价管理教材》第三章第五节内容,应选A、E项。 绘制网络图如图7—4所示。 顺箭线方向自左向右计算工作的最早开始时间和最早完成时间:
