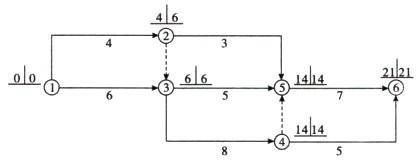

某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明()。A:工作1-2的自由时差为2 B:工作2-5的总时差为7 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明()。
选项 A:工作1-2的自由时差为2 B:工作2-5的总时差为7 C:工作3-4为关键工作 D:工作3-5为关键工作 E:工作4-6的总时差为零
答案 BC
解析 选项A,工作1—2的自由时差FF1-2=min{4-0-4,6-0-4}=0;选项B,工作2—5的总时差TF2-5=14-4-3=7;选项C、D,总时差最小的工作为关键工作。工作3—4的总时差TF3-4=14-6-8=0,是关键工作。工作3—5的总时差TF3-5=14-6-5=3,显然不是关键工作;选项E,工作4—6的总时差TF4-6=21-14-5=2。
