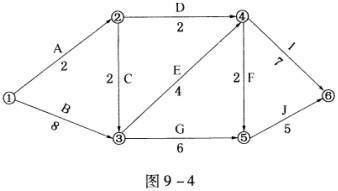

某分项目工程双代号网络计划如图9-4所示,其中关键路线有()条。[2007年真题]A:1 B:2 C:3 D:4

作者: rantiku 人气: - 评论: 0
问题 某分项目工程双代号网络计划如图9-4所示,其中关键路线有()条。[2007年真题]
选项 A:1 B:2 C:3 D:4
答案 C
解析 题中的双代号网络计划共有8条线路,其持续时间分别为:线路①—②—④—⑥:2+2+7=11;线路①—②—④—⑤—⑥:2+2+2+5=11;线路①—②—③—⑤—⑥:2+2+6+5=15线路①—②—③—④—⑤—⑥:2+2+4+2+5=15;线路①—②—③—④—⑥:2+2+4+7=15;线路①—③—④—⑥:8+4+7=19;线路①—③—④—⑤—⑥:8+4+2+5=19;线路①—③—⑤—⑥:8+6+5=19。因此关键线路共有三条,分别为线路①—③—④—⑥、线路①—③—④—⑤—⑥和线路①—③—⑤—⑥,其持续时间为19。
