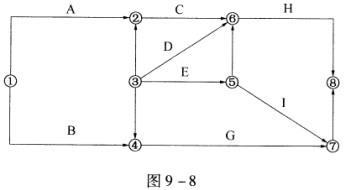

某分部工程双代号网络图如图9-8所示,图中存在的错误有()。[2009年真题]A:有多个起点节点 B:有多个终点节点 C:节点编号有误 D...

作者: rantiku 人气: - 评论: 0
问题 某分部工程双代号网络图如图9-8所示,图中存在的错误有()。[2009年真题]
选项 A:有多个起点节点 B:有多个终点节点 C:节点编号有误 D:存在循环回路 E:有多余虚工作
答案 ACE
解析 A项,网络图应只有一个起点节点和一个终点节点(多目标网络计划除外),图中①③都是起点节点,不符合双代号网络图的绘制规则;C项,网络图中所有节点都必须编号,并应使箭尾节点的代号小于箭头节点的代号,图中③—②处箭尾节点的代号大于箭头节点的代号,不符合双代号网络图的绘制规则;E项,由于网络图是有向、有序网状图形,所以必须严格按照工作之间的逻辑关系绘制,这是保证工程质量和资源优化配置及合理使用所必需的,图中⑦—⑧为多余的虚工作,可省去。
