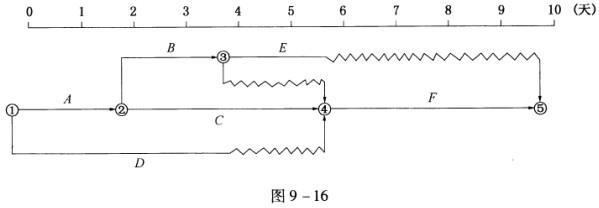

问题 某分部工程双代号时标网络计划如图9-16所示,则工作B的总时差和自由时差分别是()。[2009年真题]
选项 A:0天,0天 B:2天,0天 C:2天,2天 D:4天,0天
答案 B
解析 时标网络图中,各工作的自由时差等于波形线的长度,总时差=该项工作的自由时差+其所有紧后工作的总时差的最小值。因此,工作B自由时差=0天;总时差=0+min{2,4}=2(天)。
