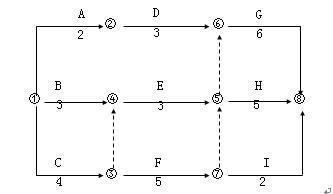

工程项目双代号网络计划如图所示,工作F的最迟开始时间是( )天。 A.4 B.6 C.8 D.10

作者: rantiku 人气: - 评论: 0
问题 工程项目双代号网络计划如图所示,工作F的最迟开始时间是( )天。
选项 A.4 B.6 C.8 D.10
答案 A
解析 本题考查双代号网络图中时间参数的计算。最迟开始时间LS=最迟结束时间LF-持续时间,关键线路为①→③→⑦→⑤→⑥→⑧,工期T=15,LF=15-6=9,LS=9-5=4。参见教材P309
