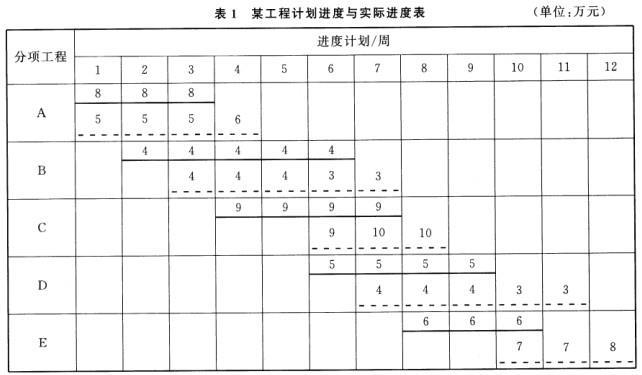

某工程计划进度与实际进度见表1。表中粗实线表示计划进度(进度线上方的数据为每周计划投资),粗虚线表示实际进度(进度线上方的数据为每周实际投资),假定各分项...

作者: rantiku 人气: - 评论: 0
问题 某工程计划进度与实际进度见表1。表中粗实线表示计划进度(进度线上方的数据为每周计划投资),粗虚线表示实际进度(进度线上方的数据为每周实际投资),假定各分项工程每周计划进度与实际进度均为匀速进度,而且各分项工程实际完成总工程量与计划完成总工程量相等。 问题: 1.在上表中标出各分项工程已完工程计划投资表示线和每周已完工程计划投资额。 2.根据以上内容填写投资数据,见表2 。 3.分析第8周末的投资偏差和进度偏差(进度偏差用时间和投资分别来分析)。
选项
答案

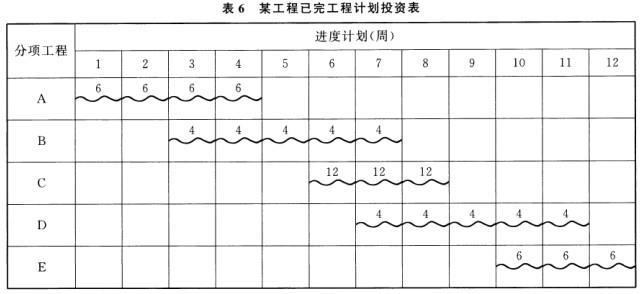

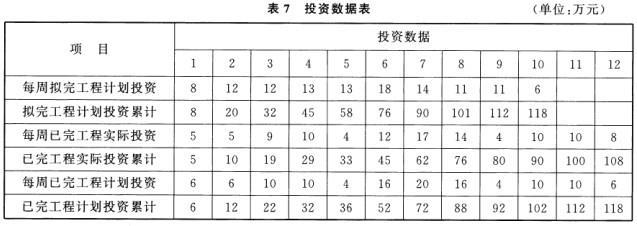

解析 1.在表6中填写各分项工程的已完工程计划投资表示线和每周已完工程计划投资额。 2.填写投资数据。见表7 。 3.第8周末的偏差分析。投资偏差=(88-76)万元=12万元表明投资节约1 2万元。进度偏差={8-[6+(88-76)/(90-76)]}周=1.14周表明进度拖后1. 14周。进度偏差=(88-101)万元=-13万元表明投资进度拖后1 3万元。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0958秒, 内存占用1.03 MB, Cache:redis,访问数据库20次
