某建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的进度计划,如图1所示(单位:月)。经项目业主确认后承包商按该计划实施。 在施工过程...

作者: rantiku 人气: - 评论: 0

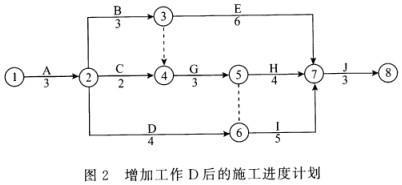

问题 某建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的进度计划,如图1所示(单位:月)。经项目业主确认后承包商按该计划实施。 在施工过程中,发生了下列事件:事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。事件2:由于设计变更导致工作G停工待图2个月。事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。 问题: 1.该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少? 2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少? 3.绘制增加工作D后的施工进度计划并计算此时的总工期。 4.工作G、D拖延对总工期的影响分别是多少?说明理由。 5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
选项
答案
解析 1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J 。计划工期=(3+3+3+5+3)个月=1 7个月 2.计算线路的总时差=计划工期-通过该线路的持续时间之和的最大值工作C的总时差=[1 7-(3+2+3+5+3)]个月=1个月工作E的总时差=[1 7-(3+3+6+3)]个月=2个月 3.增加工作D后的施工进度计划如图2所示。此时的总工期=(3+3+3+5+3)个月=17个月 4.工作G、D拖延对总工期的影响。(1)工作G的拖延使总工期延长2个月。理由:工作G位于关键线路上,它的拖延将延长总工期。(2)工作D的拖延对总工期没有影响。理由:工作D没在关键线路上,工作D的总时差为2个月,其拖延1个月未超过总时差,因此对总工期没有影响。 5.承包商施工进度计划调整的最优方案:各压缩工作I和工作J的持续时间1个月。理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3万元/月*2个月=6万元;第二种方案是各压缩工作I和工作J的持续时间1个月,其增加的费用为2.5万元/月*1个月+3万元/月*1个月=5.5万元;第三种方案是压缩工作I的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5万元/月*2个月+2万元/月*1个月=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩工作I和工作J的持续时间1个月。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0565秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
