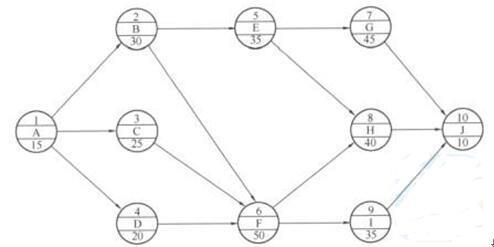

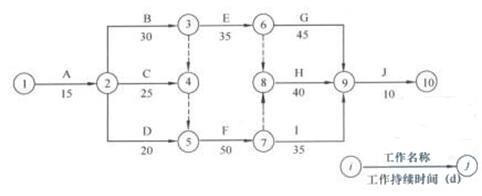

某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下网络计划(时间单位:d),并经监理工程师批准后实施。 在实施过程中,发生了...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下网络计划(时间单位:d),并经监理工程师批准后实施。 在实施过程中,发生了如下事件:事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。问题:1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。4.将背景中的双代号网络改为单代号网络。
选项
答案
解析 1.工期为145天。关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩或A→B→F→H→J。2.事件一中,工作D为非关键工作,总时差为10,其对总工期的影响是延误8-10=-2天。事件二中,工作F为关键工作,其对总工期的影响是延误8天(1分)。事件三中,工作E为非关键工作,总时差为10,其对总工期的影响是延误15-10=5天。故工作D、E、F延误对总工期的影响是使总工期延长max{5,8)=8天。施工单位可以就事件一、三导致的工期延误提出工期补偿要求,不能就事件二导致的工期延误提出工期补偿要求。施工单位可获得的工期补偿为max{-2,5}=5天。3.事件一:属于天气原因,属双方共同承担的风险,不能提出费用索赔。事件二:由于施工单位原因导致的损失不能提出费用索赔。事件三:由于业主的原因导致的损失可以提出费用索赔。索赔金额为15*1600=24000元。4.单代号网络为: 1.此题考察双代号网络计划的工期计算及关键线路的确定,属于核心考点,建议考生一定掌握好。 [解答分析]这是考察双代号网络计划的知识点。在双代号网络计划中,关键线路的确定方法有多种,由于题目中网络图简单,且未标注任何时间参数,可见可以采用“关键线路是总的工作持续时间最长的线路”的方法来确定,关键线路上所有工作的持续时间之和即为工期。对于关键线路的描述可以采用节点序号描述,也可以采用工作代号顺序描述。2.此题考察误期分析及索赔成立条件,属于核心考点,建议考生重点掌握。这种题目的关键是能够计算相关工作的总时差,然后根据工作延误的时间与总时差比较来判断误期。至于索赔成立与否则比较好判断,关键是看产生索赔的原因。 [解答分析]这是考察双代号网络计划总时差的知识点。一项工作的延误是否影响到总工期,关键是看该工作的延误时间是否超过其总时差。当该工作的延误时间小于或等于其总时差时,不会影响到总工期;当该工作的延误时间大于其总时差时,会影响到总工期,总工期的延长值为该工作的延误时间与总时差之差。事件一中,工作D为非关键工作,总时差为10,D延误8天小于10,可见不影响总工期。事件二中,工作F为关键工作,总时差为0,F延误8天,可见其对总工期的影响是延误8天。事件三中,工作E为非关键工作,总时差为10,E延误15天大于10,可见其对总工期的影响是延误15-10=5天(1分)。另外由于工作E和工作F不能同时位于一条线路,可见两项工作对总工期的影响只能取两者中的最大值,即为8天。对于索赔,成立的前提是非承办商自身原因造成了自己的损失。工作E的延误是施工单位自身的原因,并非建设方的原因引起的,可见不能索赔工期;工作F的延误是由于建设方变更设计,未及时向施工单位提供图纸引起的,属于建设方的原因,可见向建设方提出索赔合理。3.此题考察费用索赔,属于核心考点。对于索赔成立与否的关键是判断产生事件的原因。 [解答分析]这是考察费用索赔的知识点。施工索赔是在施工过程中,承包商根据合同和法律的规定,对并非由于自己的过错所造成的损失,或承担了合同规定之外的工作所付的额外支出,承包商向业主提出在经济或时间上要求补偿的权利。可见对于索赔,成立的前提是非承包商自身原因造成了自己的损失。事件一是由罕见特大暴雨天气引起的,不属于建设方的责任,是不可预见的外部风险,属双方共同承担的风险,可见不能索赔费用;事件二是由施工单位租赁的施工机械未及时进场引起的,是施工单位自身的责任,可见不能索赔费用;事件三是由于建设方变更设计,未及时向施工单位提供图纸引起的,属于建设方的原因,可见可以索赔费用。4.此题考察单代号网络计划的绘制,属于核心考点。对于网络计划的绘制,要求考生能够绘制单代号网络计划、双代号网络计划、双代号时标网络计划。 [解答分析]这是考察单代号网络计划的知识点。双代号网络改为单代号网络,需要注意单代号网络每一个节点表示一项工作,节点所表示的工作名称、持续时间和工作代号等应标注在节点内;单代号不需要虚箭线。解答本题的关键是通过双代号网络图,先分析清楚工作之间的逻辑关系,尤其是涉及虚工作的地方,对于逻辑关系的分析要特别注意,这也是这种题目考核的重点之处。只要分析清楚了逻辑关系,单代号网络的绘制就变得很简单了。当然还需要注意单代号的绘制规则。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0653秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
