A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划,如...

作者: rantiku 人气: - 评论: 0

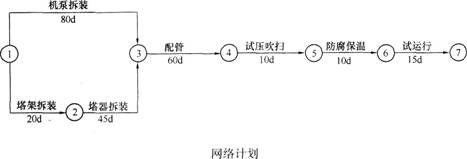

问题 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划,如下图所示。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机问连接配管15d; 2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。 问题 1.A公司技术部门第一次提交的网络计划工期为多少天 以节点符号表示出关键线路。 2.以不压缩各工序的工作时问为前提条件,画出重编的网络计划图。工期可缩短多少天 以节点符号表示出关键线路。并以重编的网络计划为前提.附加说明如何再进一步缩短工期 3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序) 4.发现高压管件不合格,A公司应如何处理
选项 A公司索赔成立的条件是什么
答案

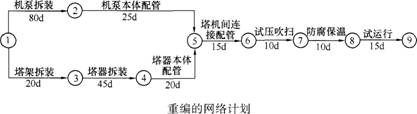

解析 1.工期175d,关键线路为①→③→④→⑤→⑥→⑦。 2.重编的网络计划如下图所示。 缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。 附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能; 考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。 3.施工现场对高压管件焊缝的无损检测方法是:(1)涡流(ET);(2)磁粉(MT);(3)渗透(PT);(4)超声(UT);(5)射线(RT)。 4.将不合格的高压管件作不合格品的处理,明显标志,单独存放,及时退货。A公司索赔成立的条件:(1)高压管件为甲供不合格品,不属于承包人责任;(2)已造成承包人的额外损失;(3)A公司及时发出了索赔意向书。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0555秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
