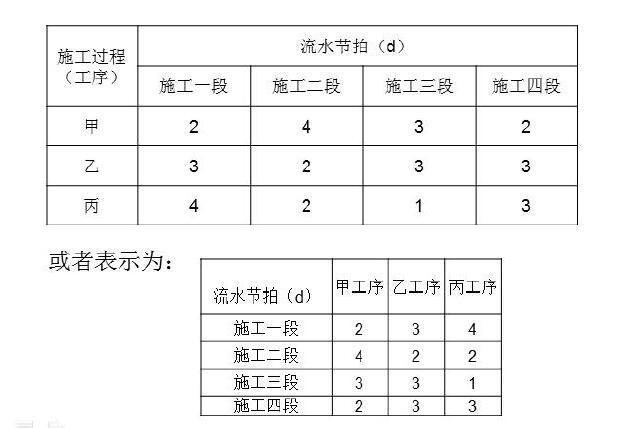

背景材料: 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程 在各个施工流水段上的流水节拍如下表所示。按相关规范...

作者: rantiku 人气: - 评论: 0
问题 背景材料: 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程 在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至 少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完 成之前1d 提前插入施工。 问题: (1)该工程应采用何种的流水施工模式。 (2)计算各施工过程间的流水步距和总工期。 (3)试编制该工程流水施工计划图。
选项
答案
解析 (1)根据工程特点,该工程只能组织无节奏流水施工。 (2)求各施工过程之间的流水步距: 1)各施工过程流水节拍的累加数列 甲:26911 乙:35811 丙:46710 2)错位相减,取大差,得流水步距 26911 —)35811 2343-11 所以:K 甲乙=4-1=3 天 35811 —)46710 3124-10 所以:K 乙丙=4+2=6 天 总工期T=3+6+10=19 天 (3)流水施工计划图如下所示。
