背景材料: 某装修公司承接一项5 层办公楼的装饰装修施工任务,确定的施工顺序为:砌筑隔墙→室内抹 灰→安装塑钢门窗→顶、墙涂料,分别由瓦工、抹灰工...

作者: rantiku 人气: - 评论: 0

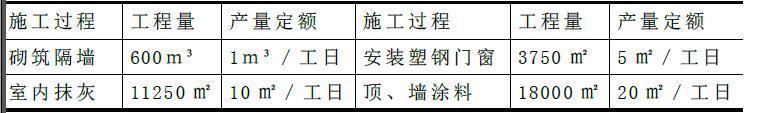

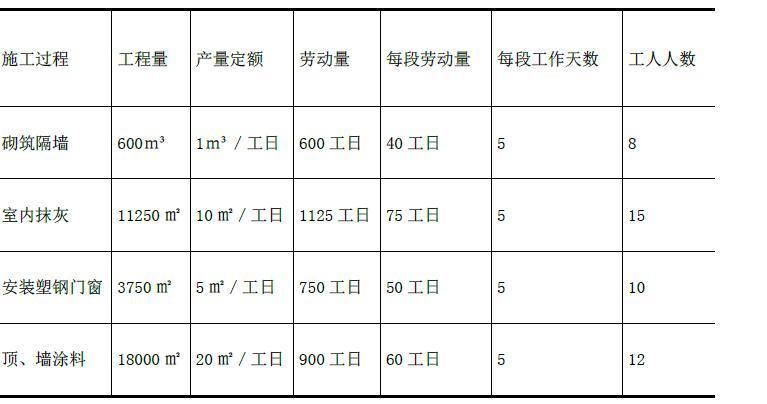

问题 背景材料: 某装修公司承接一项5 层办公楼的装饰装修施工任务,确定的施工顺序为:砌筑隔墙→室内抹 灰→安装塑钢门窗→顶、墙涂料,分别由瓦工、抹灰工、木工和油工完成。工程量及产量定额如表 所示。油工最多安排12 人,其余工种可按需要安排。考虑到工期要求、资源供应状况等因素,拟将 每层分为3 段组织等节奏流水施工,每段工程量相等,每天一班工作制。 问题: (1)计算各施工过程劳动量、每段劳动量。 (2)计算各施工过程每段施工天数。 (3)计算各工种施工应安排的工人人数。
