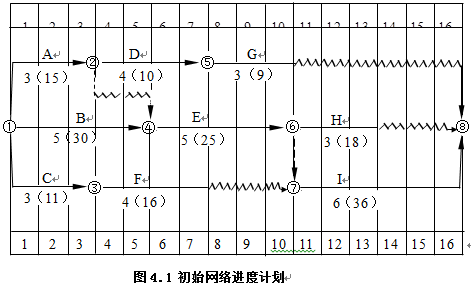

某工程项目业主通过工程量清单招标确定某承包商为中标人,并签订了工程合同,工期为16天。该承包商编制的初始网络进度计划(每天按一个工作班安排作业)如图4.1...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目业主通过工程量清单招标确定某承包商为中标人,并签订了工程合同,工期为16天。该承包商编制的初始网络进度计划(每天按一个工作班安排作业)如图4.1所示,图中箭线上方字母为工作名称,箭线下方括号外数字为持续时间,括号内数字为总用工日数(人工工资标准均为45.00元/工日,窝工补偿标准均为30.00元/工日)。由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械(该种施工机械运转台班费800元/台班,闲置台班费550元/台班),工作B、E、I需使用同一台施工机械(该种机械运转台班费600元/台班,闲置台班费400元/台班),工作C、E需由同一班组工人完成作业,为此该计划需做出相应的调整。 问题: 1.请对图4.1所示的进度计划做出相应的调整,绘制出调整后的施工网络进度计划,并指出关键线路。 2.试分析工作A、D、H的最早开始时间、最早完成时间。如果该三项工作均以最早开始时间开始作业,该种施工机械需在现场多长时间 闲置多长时间 若尽量使该种施工机械在现场的闲置时间最短,该三项工作的开始作业时间如何安排 3 . 在施工过程中,由于设计变更,致使工作E增加工程量,作业时间延长2天,增加用工10个工日,材料费用2500元,增加相应的措施费用600元;因工作E作业时间的延长,致使工作H、I的开始作业时间均相应推迟2天;由于施工机械故障,致使工作G作业时间延长1天,增加用工3个工日,材料费用800元。如果该工程管理费按人工、材料、机械费之和的7%计取,利润按人工、材料、机械费、管理费之和的4.5%计取,规费费率3.31%,税金率3.477%。试问:承包商应得到的工期和费用索赔是多少
选项
答案

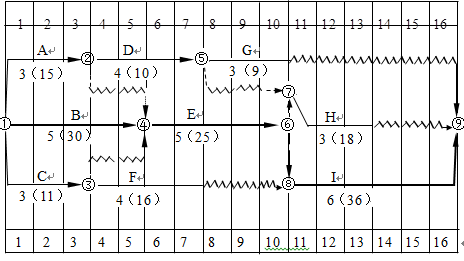

解析 问题1: (1)调整后的网络进度计划如图4.2所示:(3分) 图4.2 调整后的网络进度计划 (2)关键线路为:①-④-⑥-⑧-⑨(1分) 问题2: (1)工作A、D、H最早开始时间分别为0、3、10(1分); 最早完成时间分别为3、7、13(1分)。 (2)该机械需在现场时间为:13-0=13天;(1分) 工作时间为:3+4+3=10天(0.5分);闲置时间为:13-10=3天(0.5分)。 (3)令工作A的开始作业时间为2(即第3天开始作业)(0.5分),令工作D的开始作业时间为5或6(0.5分),令工作H开始作业为10(0.5分)。 该机械在现场时间为11天(0.5分),工作时间仍为10天(0.5分), 闲置时间为:11-10=1天(0.5分)。 问题3: (1)工期索赔2天(1分)。因为只有工作I推迟2天导致工期延长,且该项拖延是甲方的责任(0.5分);工作H推迟2天不会导致工期延长(0.5分);由于工作G作业时间延长1天,责任不在甲方(0.5分)。 (2)费用索赔计算: 1)工作E费用索赔=(10×45.00+2 500+2×600+600)×(1+7%)×(1+4.5%) ×(1+3.31%)×(1+3.477%)=5 677.80元(2分) 2)工作H费用索赔=(18/3×2×30.00+2×550)×(1+3.31%)×(1+3.477%) =1 560.77元(2分) 3)工作I费用索赔=(36/6×2×30.00)×(1+3.31%)×(1+3.477%) =384.85元(2分) 费用索赔合计:5 677.80+1 560.77+384.85=7 623.42元(0.5分)

相关内容:工程项目,业主,工程量,清单,招标,承包商,中标人,工程,合同,工期,编制,初始,网络,进度,计划,工作,作业,如图,4.1...

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1065秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
