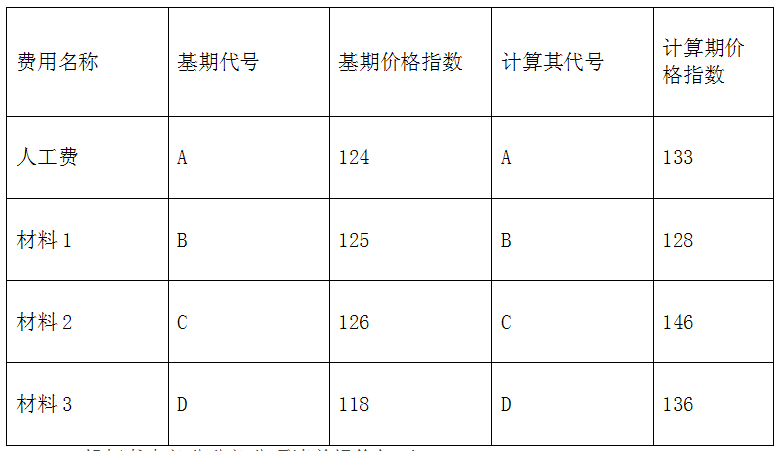

问题 某项目按照合同示范文本签订了合同,其中有部分条款如下: 1、 工程合同价2000万元,工程价款按照调值公式计算,其中人工费可调,占工程价款35%,材料费中有3种可调,材料1占20%,材料2占15%,材料3占15%,价格指数见表。 2、投标书中部分分部分项清单报价如下: 规费按照分部分项清单价的5%记取,税金税率3.41%。 结算时,承包方提出,原来的报价单有误,D工作没有报价, 但是实际中的D工作已经完成,在施工前曾口头告知监理,现在除要求按调值公式计算结算价之外,需要增补D的报价,由于原报价有误,所以承包方准备放弃该部分的调值,D工作原拟定的清单的综合单价为88.65元。 问题: (1)请用调值公式法计算调整后的结算价。增加了多少 (2)请问针对清单的D工作,承包方拟提出多少价款 (3)请问针对清单的D工作,造价工程师是否批准承包方 提出 价款,为什么

选项
答案
解析 (1)用调值公式法进行结算,结果如下: P=P0×(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0) =2000×(0.15+0.35A/A0+0.20B/B0+0.15C/C0+0.15D/D0) =2000×(0.15+0.35×133/124+0.20×128/125+0.15×146/126+0.15×136/118) =2000×(0.15+0.375+0.205+0.174+0.173)=2000×1.077=2154(万元) 调值结果为2154万元,即增加154万元。 (2)针对清单的D工作,承包方拟提出 价款: 补偿价款:28*88.65*(1+5%)*(1+3.41%)=2695.19元 (3)造价工程师不予批准。 理由:(1)按照《建设工程工程量清单计价规范》填表须知规定:工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。 (2)虽然承包方就此事向监理工程师请示过,但是因为是口头请示,没有证据表明监理工程师和发包方同意补偿该费用。

相关内容:项目,合同,示范,文本,部分,条款,如下,工程,合同价,2000万元,价款,调值,公式,人工费,可调,材料费

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0615秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
