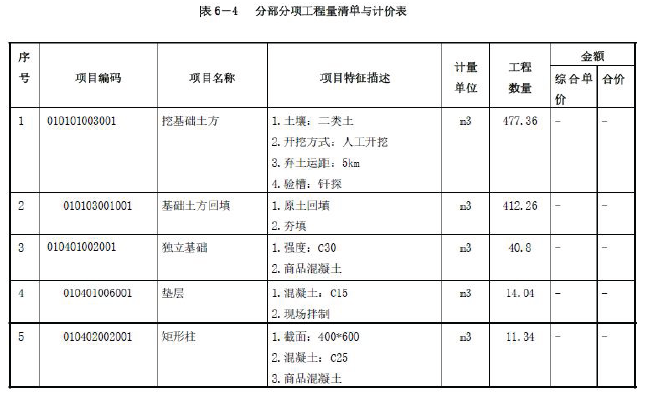

问题 某单层厂房柱下独立基础如图6-1 所示,共15 个,已知:土壤类别为二类土;预拌混凝土,混凝土强度等级:基础垫层C15,独立基础C30,柱C25;弃土运距5km;基础回填为原土夯填;土方挖、填计算均按天然密实土。 问题:1.按照现行《房屋建筑与装饰工程量计算规范》和《建设工程工程量清单计价规范》的规定,补充完成表6-2 中该厂房±0.00以下的分部分项工程量清单与计价表中的计量单位与工程数量。(保留小数点后2 位)。 2.某施工单位拟投标该工程,根据地质资料,确定柱基础挖土方案为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数k为0.33;原土回填,余土用翻斗车外运5km。该单位的消耗量定额如下:人工挖10m3土方,用工4.35工日;余土外运(5km)10m3土方,用工1.04工日,机动翻斗车0.89台班;坑(槽)底钎探面积以垫层底面积计,钎探100m2,用工5.78工日。已知:翻斗车台班单价为65元/台班,人工单价为60元/工日。假定该施工单位挖土方的管理费率取12%,利润率取4.5%,计算挖基础土方的清单综合单价并填写综合单价分析表表6-3(管理费以工料机之和为基数,利润以工料机和管理费之和为基数计算)。(保留小数点后2位)提示:棱台体积公式为:V=(a+kh)(b+kh)h+1/3k2h3 3.已知该独立基础的钢筋保护层厚度为40mm,钢筋端部弯起部分按6.25d计,钢筋单位理论质量为1.578kg/m,计算该厂房基础底板钢筋的清单工程量。(保留小数点后3位)
选项
答案
解析 问题1: (1)挖基础土方:3.6×2.6×3.4×15=477.36m3 (2)独立基础:3.4×2.4×0.25×15+[3.4×2.4+(3.4+0.7)×(2.4+0.5)+0.7×0.5]× 0.2/6×15=40.8m3 (3)垫层:(2.4+0.1×2)×(3.4+0.1×2)×0.1×15=14.04m3 (4)矩形柱:0.4×0.6×(3.6-0.45)×15=11.34m3 (5)基础回填土:477.36-40.8-14.04-0.4×0.6×(3.6-0.3-0.45)×15=412.26m3 问题2: (1)人工挖基础方案量及方案综合单价: 方案量=[(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3 ×2+3.3×0.33)×3.3+1/3×0.332×3.33]×15=1162.62(m3) 方案综合单价=4.35×60×(1+12%)×(1+4.5%)/10=30.55(元/m3) (2)余土外运方案量及方案综合单价: 方案量回填土=1162.62-40.8-14.01-0.4*0.6*(3.6-0.45-0.3)*15=1097.52, 余土外运应该为1162.6-1097.54=65.1, 方案综合单价=(1.04×60+0.89×65)×(1+12%)×(1+4.5%)/10=14.07(元/m3) (3)钎探方案量及方案综合单价: 方案量=2.6×3.6×15=140.4(m2) 方案综合单价=5.78×60×(1+12%)×(1+4.5%)/100=4.06(元/m2) (4)土方综合单价:(1162.62×30.55+65.1×14.07+140.4×4.06)/477.36=77.52(元/m3) 问题3: 2400mm方向单根钢筋的长度:L=2.4-0.04×2+2×6.25×0.016=2.52m 数量=(3.4-0.04×2)/0.15+1=24根 3400mm方向单根钢筋的长度:L=3.4-0.04×2+2×6.25×0.016=3.52m 数量=(2.4-0.04×2)/0.15+1=17根 重量=(24×2.52+17×3.52)×15×1.578×10-3=2.85t

相关内容:单层,厂房,柱下,基础,如图,土壤,别为,预拌,混凝土,强度,等级,弃土,运距

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0622秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
