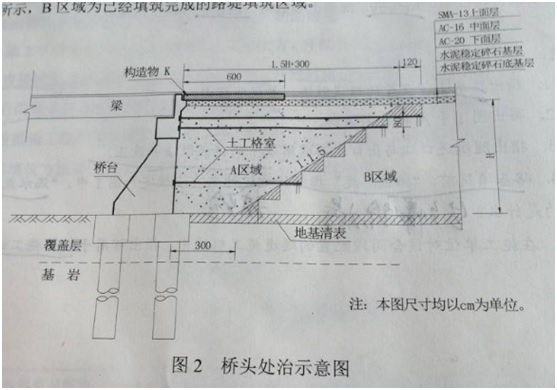

某施工单位承接了一条二级公路的施工,路线全长30.85Km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不...

作者: tihaiku 人气: - 评论: 0
问题 某施工单位承接了一条二级公路的施工,路线全长30.85Km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,设置桥头跳车,桥台与路堤交接处按图2施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图2所示,B区域为已经填筑完成的路堤填筑区域。 该项目实施过程中发生了如下事件: 事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下: 1.应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理; 2.分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料; 3.对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型; 4.气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5个百分点。 事件二:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。 事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,及时按规定提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后及时按规定组织了交工验收。 <1>、写出图2中构造物K的名称。 <2>、图2中A区域应采用哪些特性的填料回填? <3>、对事件一中的4条技术要点逐条判断对错,并改正错误之处。 <4>、写出两条可对事件二中裂缝修复的技术措施。 <5>、写出事件三中C报告、D资料的名称。
选项
答案
解析 <1>、 构造物K:桥头搭板。 <2>、 透水性材料,不得采用含有泥草、腐殖物或冻土块的土。透水性材料不足时,可采用石灰土或水泥稳定土回填。 <3>、 第1条正确; 第2条错误;正确做法:下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。 第3条正确; 第4条错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5?1.5个百分点。 <4>、 裂缝修复的技术措施:①在裂缝位置灌缝;②在裂缝位置铺设玻璃纤维格栅;③洒铺热改性沥青。 <5>、 C报告:施工总结报告。D资料:独立抽检资料。

相关内容:公路,施工,路线,全长,30.85Km,路基,宽度,路面,工程,内容包括,桥梁,桥头

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0604秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
