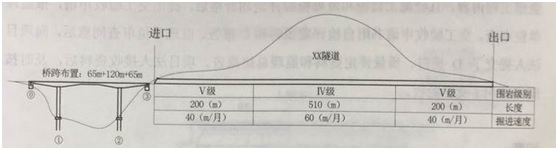

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞...

作者: tihaiku 人气: - 评论: 0
问题 某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度见图3所示。 该项目实施过程中发生了如下事件: 事件一:桥梁为T型钢构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。 事件二:隧道掘进工期我12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。 事件三:洞口工程施工包括以下工序:①截水沟施工;②边、仰坡开挖;③套拱及长管棚施工;④边、仰坡防护。 事件四:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。 <1>、事件一中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施?说明理由。 <2>、事件一中,边跨4m现浇梁段应采用何种方法施工?说明本桥合拢顺序。 <3>、事件二中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留1位) <4>、写出事件三种洞口工程施工的正确顺序。(用编号表示即可) <5>、事件四中,改变后的开挖方法是否合理?说明理由。
选项
答案
解析 <1>、 不需要。理由:该题干已经说明是T形钢构,所以梁与墩之间是没有支座的,是连接在一起的,故无需做临时固结。 <2>、 支架法。设计无要求时,一般先边跨,再中跨。 <3>、 A或B作业队施工完 隧道需要200/40+510/60+200/40=18.5月 最后的30m单向开挖需要30/60=0.5月 设A作业队开挖X个月,B作业队开始挖掘进口,也就是③号桥台施工完毕。 12=X+0.5+(18.5-X-0.5)/2,求得X=5.0个月。 <4>、 正确顺序:①②④③。 <5>、 不合理。因为浅埋隧道处的开挖不能用全断面法,浅埋隧道长度为50m,A作业队开挖进洞30m就改变施工方法,并没有超过50m。

相关内容:公路,桥隧,项目,中桥,梁桥,65+120+65,桥台,紧邻,隧道,进口,洞门,全长,净宽,净高,单洞

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1012秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
