某公路路线长10公里,路基填方平均高度为13m,其中K3+300~K3+600软土地基约300m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,地层主...

作者: tihaiku 人气: - 评论: 0

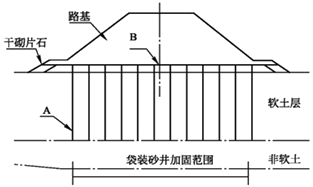

问题 某公路路线长10公里,路基填方平均高度为13m,其中K3+300~K3+600软土地基约300m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,地层主要有灰色黏土和砂层组成,其层次由上至下分别为黏土(硬壳层)、淤泥质粉质黏土。   该项目采用袋装砂井辅以砂垫层方法处理软基,示意图如下所示: 施工工艺流程为:整平原地面→铺设下层砂垫层→设备定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→设备移位→铺筑上层砂垫层。   砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm,间距为1.2m,按梅花型排列,砂垫层厚度60cm,保证高出地表水位20cm。   项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力,砂必须采用大于0.5mm的颗粒占总重50%以下、含泥量不大于3%,渗水率较高的细砂。   施工中,套管拔出检查了砂袋的外露长度,砂袋入土深度是否满足要求,共发现有5个砂袋被带出,带出长度为1m左右。   K6+200~K6+350段,位于粉砂土质,含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的CFG桩,施工完毕后,经检查,质量合格。   【问题】   1.改正施工工艺流程中的错误。   2.改正项目部材料选择中的错误。   3.对5个被带出的砂袋应如何处理?   4.配置处理该软基的机械设备。指出图中构筑物A、B名称。   5.CFG桩施工前,应作什么试验?
选项
答案
解析 1.施工工艺流程为:整平原地面→铺设下层砂垫层→设备定位→打入套管→沉入砂袋→拔出套管→设备移位→埋砂袋头→铺筑上层砂垫层。 2.砂必须采用大于0.5mm的颗粒占总重50%以上、含泥量不大于3%,渗水率较高的中、粗砂。 3.对5个被带出的砂袋应在原孔位边上重打袋装砂井。 4.处理该软基的机械设备有袋装砂井打设机,机动翻斗车;CFG桩中的振动沉管打桩机。 图中构筑物A是袋装砂井,B是砂垫层。 5.CFG桩施工前,应进行成桩工艺和成桩强度试验。

相关内容:公路,路线,10公里,路基,填方,高度,K3+300,K3+600,软土,地基,冲积平原,地层,厚度

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1754秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
