施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的施工,其中包含中央分隔带及路面排水工程。一般路段中央分隔带断面设计图如图4...

作者: tihaiku 人气: - 评论: 0

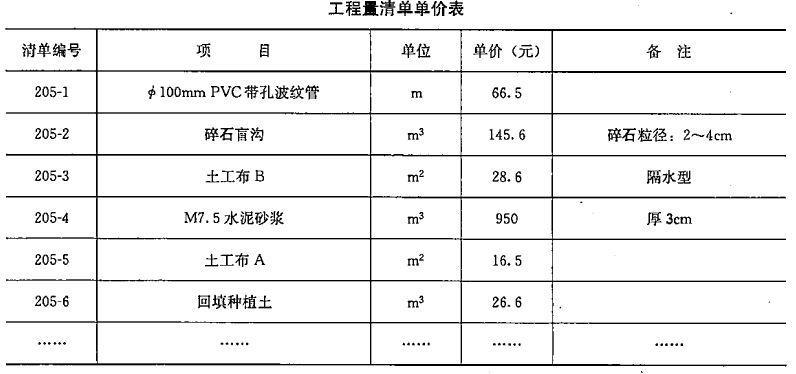

问题 施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的施工,其中包含中央分隔带及路面排水工程。一般路段中央分隔带断面设计图如图4: 该项目采用单价合同,施工合同中的部分清单单价摘录如表4: 施工单位编写了中央分隔带施工组织方案,部分内容摘录如下: ①路基施工完毕后,即可埋设横向塑料排水管; ②当路面底基层施工完毕后,即可开挖中央分隔带; ③中央分隔带应采用大型挖掘机开挖; ④开挖的土料不得直接堆置在已经铺好的路面结构层上,应及时运走; ⑤中央分隔带沟槽开挖完毕并经验收合格后,即可铺设防水层; ⑥防水层施工范围是中央分隔带开挖沟槽与路基的接触面; ⑦应合理安排以下四项工作:a.回填种植土, B.基层施工, C.防水层施工, D.护栏立柱打设。 …… 根据合同文件,该项目位于一般路段的里程长度总计为23860m,位于超高路段的里程长度总计为1140m。 施工单位在波形梁护栏施工完成之后,对护栏进行了质量检验和评定,检测项目有:构件的材料性能和外观尺寸、金属构件的防腐处理、混凝土的强度及外观尺寸、护栏的安装情况。 <1> 、改正中央分隔带施工组织方案中的错误之处(按“第X条应改为:……”描述)。 <2> 、写出图4中“土工布A”的作用。 <3> 、该项目中央分隔带的防水层是采用什么样的材料制作?除此之外,还可以采用什么材料? <4> 、计算该项目一般路段中央分隔带的M7.5水泥砂浆(清单编号205-4)的合同总价(保留一位小数)。 <5> 、写出a、b、c、d四项工作的合理先后顺序。 <6> 、补充护栏检测项目的漏项。
选项
答案
解析 <1> 、第(2)改为:当路面基层施工完毕后,即可开挖中央分隔带; 第(3)改为:中央分隔带应采用人工(或小型机具)开挖; 第(6)改为:防水层施工范围是中央分隔带范围内的路基及路面结构层(或:开挖沟槽与路基、底基层、基层、面层的接触面)。 <2> 、用作反滤层,同时使碎石盲沟与回填土隔离。 <3> 、防水层采用的是3cm厚的M7.5水泥砂浆和土工布B;还可以采用双层防渗沥青或PVC防水板。 <4> 、3246×23.86=77449.56m2; 77449.56×0.03=2323.49m3; 2323.49×950=2207312.5元; 或者:23.86×3246×0.03×950=2207312.5元。 <5> 、(2)→(4)→ (3)→ (1)。 <6> 、漏项有:护栏的高度、横断位置、线形。

相关内容:高速公路,K50+000,K75+000,段路面,路面,工程,交通工程,施工,中央,排水,路段,断面,设计图,如图

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0534秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
