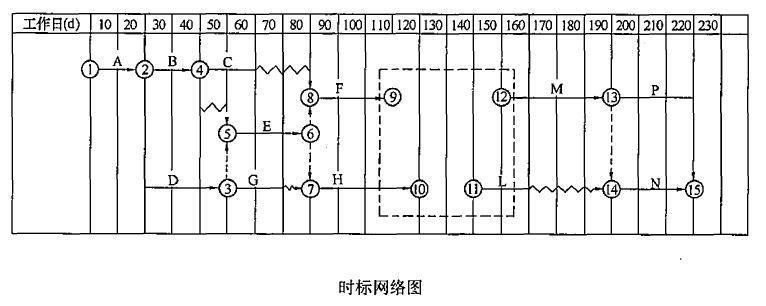

问题 某施工单位承接了南方某山区高速公路K10+000~K24+080段施工,工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距3km。 合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。 该项目主要工作信息摘录如表5。 图5 时标网络图施工单位绘制的相应时标网络图如图5。 施工中,由于业主原因,导致G停工20天。 <1> 、按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。 <2> 、若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。 <3> 、计算6月份调价后的工程款。 <4> 、为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险? <5> 、写出G工作的总时差,计算因业主原因导致的工期拖延天数。 <6> 、对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?
选项
答案
解析 <1> 、关键线路:A→D→E→H→I→K→M→P和 A→D→E→H→I→K→M→P,总工期220天。 <2> 、最多需要6台挖掘机。 C在前10d使用2台挖掘机,在D工作完成后,再投入2台(或共使用4台)连续作业15d。 <3> 、6月份调价后的工程款:P=463×(0.7+0.3×1.3)=504.67万元。 <4> 、应考虑防范的风险内容有:防触电、防雷击、防洪、防塌方、防泥石流、防水淹泡等。 <5> 、G的总时差为10d。由于业主原因,导致G停工20d,所以将导致工期拖延20-10=10d。 <6> 、还需配置:推土机、装载机、自卸汽车。

相关内容:山区,高速公路,K10+000,K24+080,段施工,施工,工期,10月底,K12+800,K13+200,段紧邻,紧邻,河流

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1010秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
