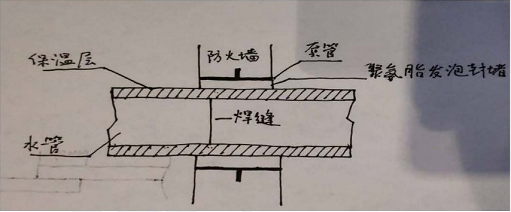

问题 (一) 【背景资料】 某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。 项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。 质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。

图1 空调供水管穿墙示意图 空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。 在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。 问题: 1.空调工程的施工技术方案桀制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批? 2.图1中存在的错误有哪些?如何整改? 3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa? 4.试验中发现有渗漏现象时,有哪些禁止的操作?
选项
答案
解析 问题1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。在工程开工前界定重要项目,对于重要项目的技术交底文件,应由项目技术负责人审核或批准,交底时技术负责人应到位。 【解析】2019版教材P291 问题2.套管里不应有焊缝,管道穿过墙壁和楼板,应设置金属或塑料套管,管道的接口不得设在套管内。 【解析】2019版教材P160 问题3. 供水管的试验压力:最低不应小于1.3+0.5=1.8MPa 开式冷却水的试验压力:最低不应小于0.9×1.5=1.35MPa 【解析】2019版教材P186 问题4.应立即停止加压。

相关内容:背景,资料,公司,大型商场,空调工程,工程,内容有,空调,风管,回水,冷却,系统,管道,设备,施工,管材,配件

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0367秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
