(二) 【背景资料】 A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材采购,安装及调试工作。A公...

作者: tihaiku 人气: - 评论: 0
问题 (二) 【背景资料】 A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。 为了提高施工效率,A公司采用BIM四维(4D))模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。 在自动喷水灭火系统调试阶段,B公司组织相关人员进行消防水泵,稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。

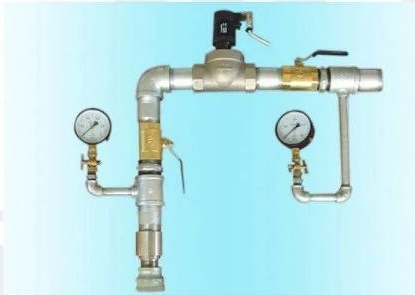

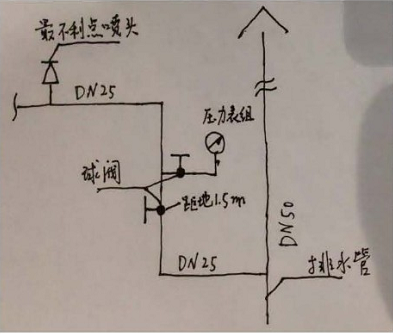

图2 末端试水装置安装示意图 问题: 1.A公司采用BIM四维(4D)模拟施工的主要作用有哪些? 2.末端试水装置(图2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件? 3.B公司还有哪些调试工作未完成? 4.联动试验除A公司外,还有哪些单位参加?
选项
答案
解析 问题1.四维(4D)施工模拟的作用有: (1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。 (2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰明了。 (3)通过四维施工模拟与施工组织方案的结合,使设备材料进场、劳动力配置、机械排版等各项工作的安排变得更为有效、经济。设备吊装方案及一些重要的施工步骤,都可以用四维模拟的方式很明确地向业主、审批方展示出来。 【解析】2019版教材P236 问题2.(1)少了试水接头(2)少了排水漏斗(3)少了排气管(4)压力表不能少于两块5)表弯用U形圈或O形圈(6)排水管至少75mm。





问题3.还有水源排水设施调试、排水设施调试和联动试验未完成。 问题4.还要有专业承包单位(分包单位)、建设单位、监理单位。

相关内容:背景,资料,公司,施工,方式,医疗,中心,机电,工程项目,工程,内容,给水,排水,电气,通风,空调,设备,采购,调试,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0674秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
